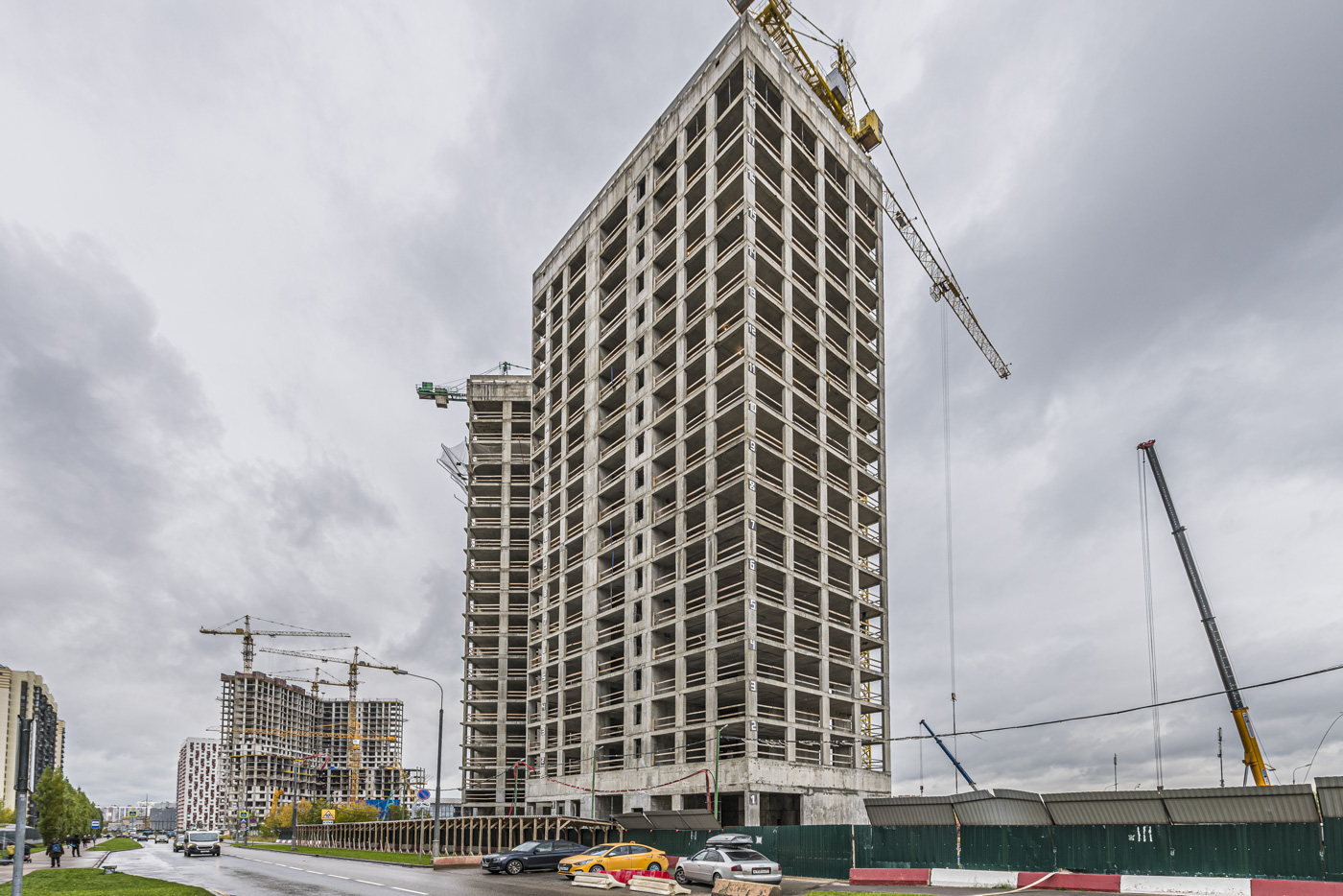

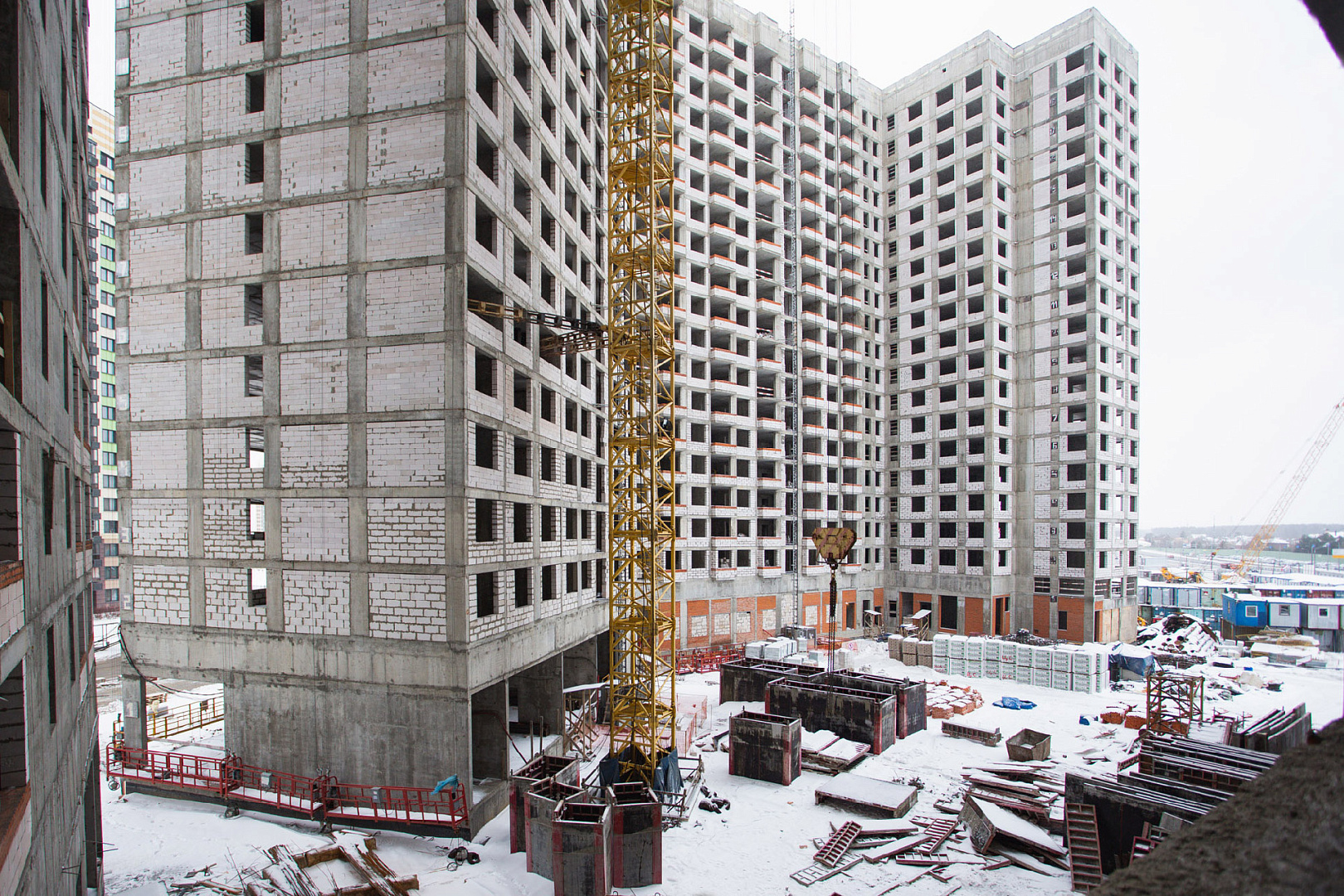

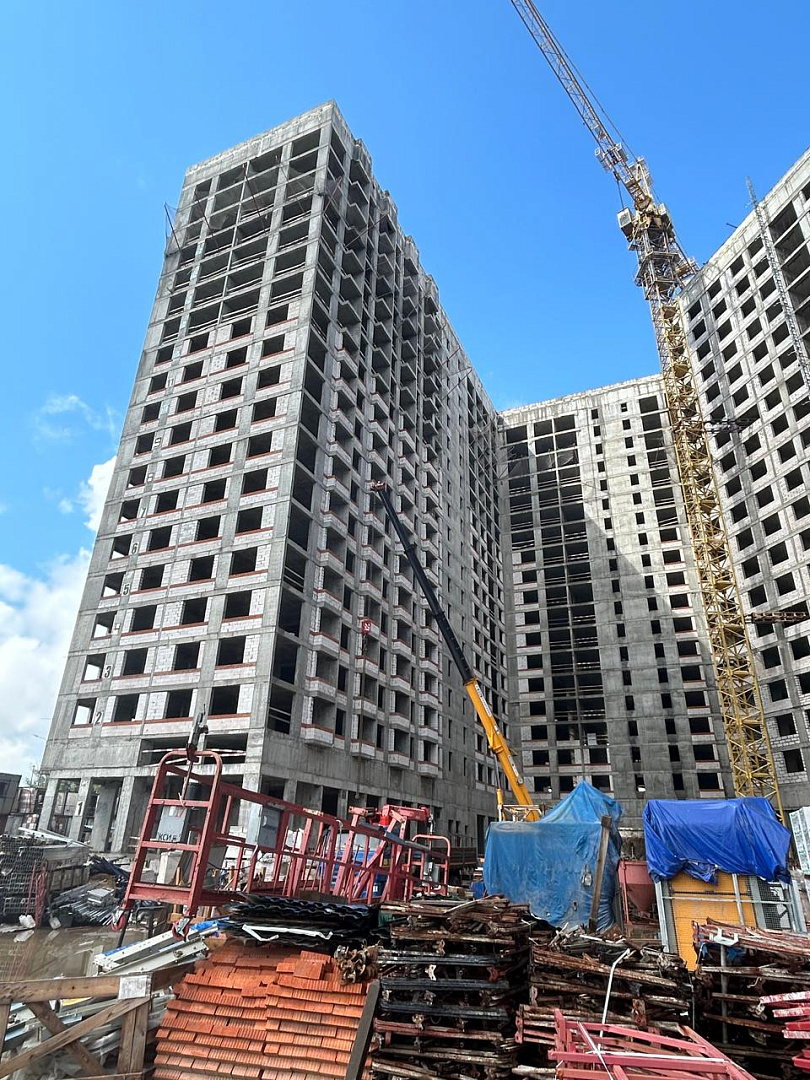

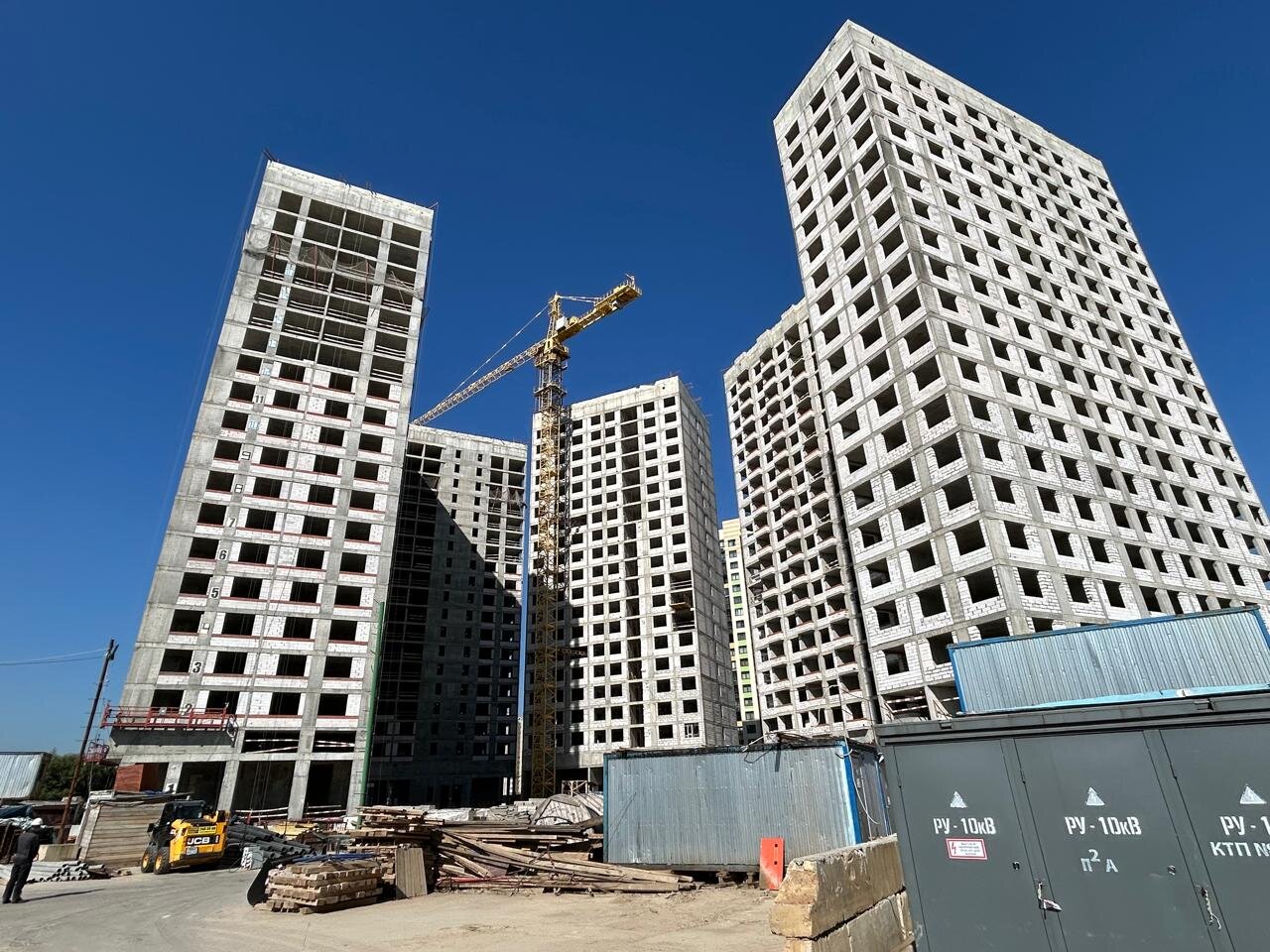

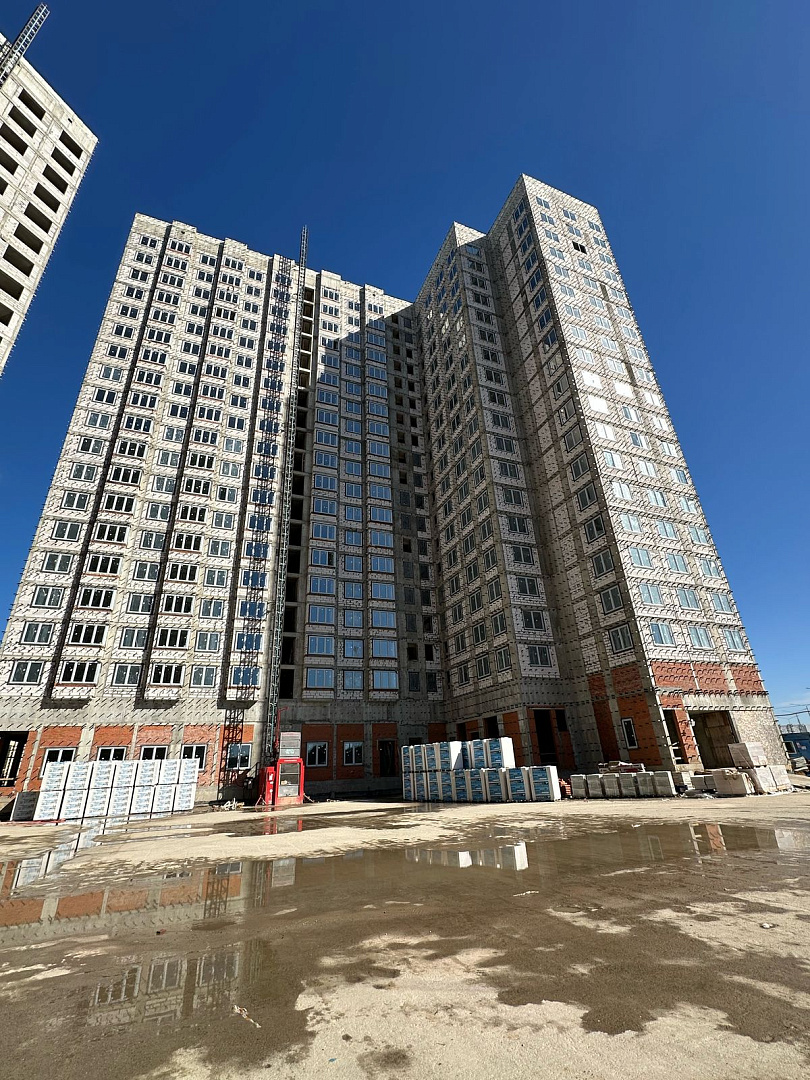

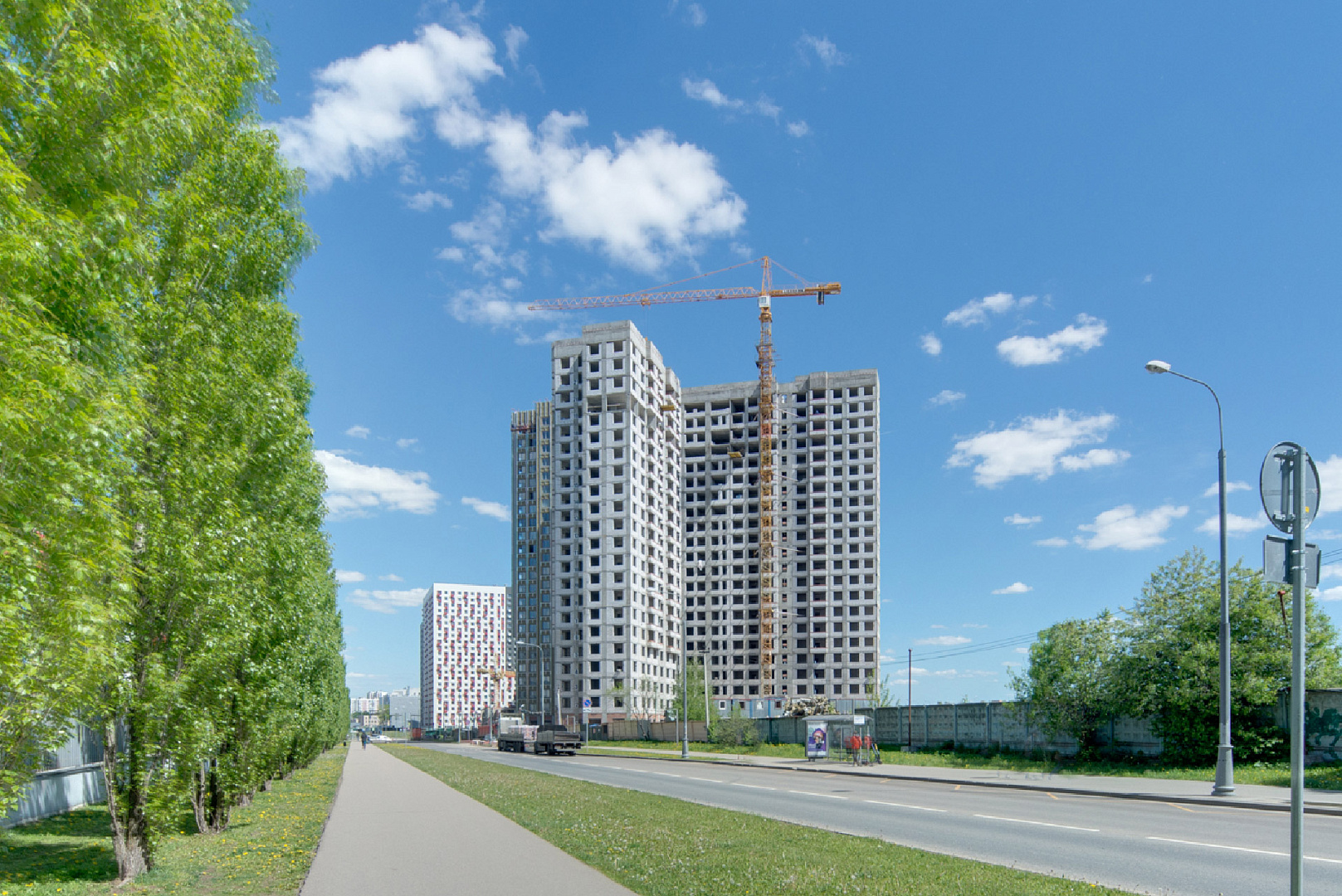

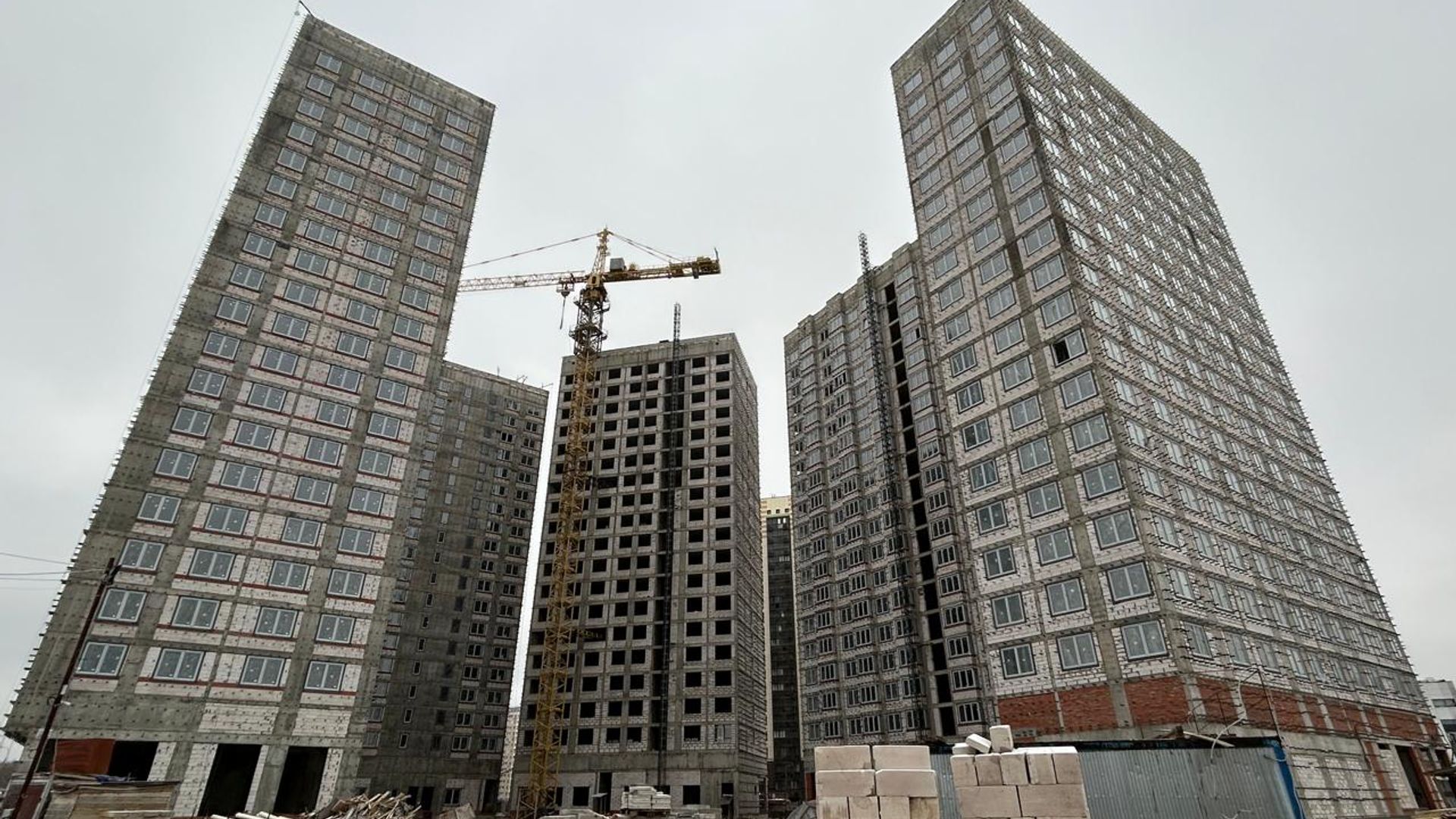

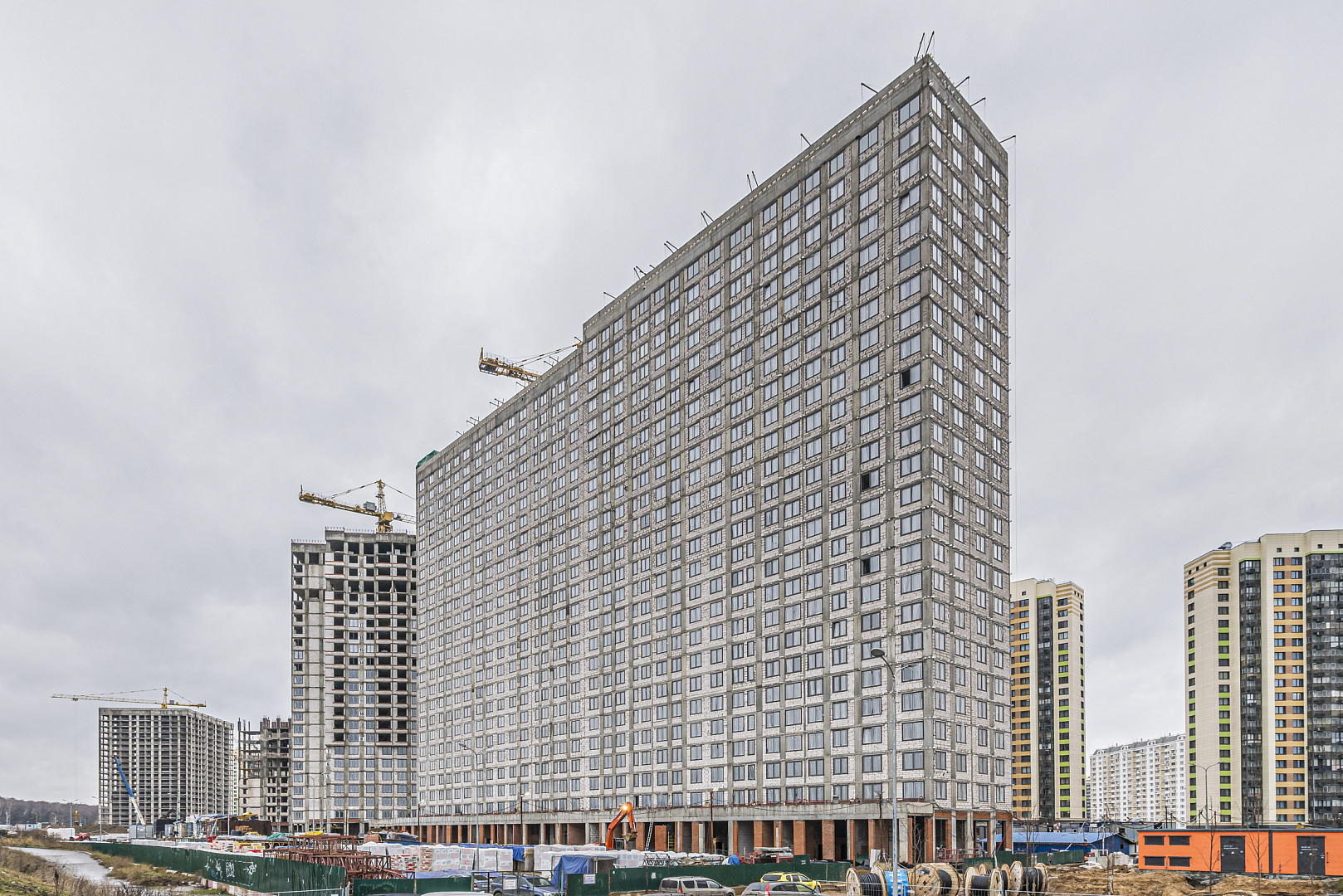

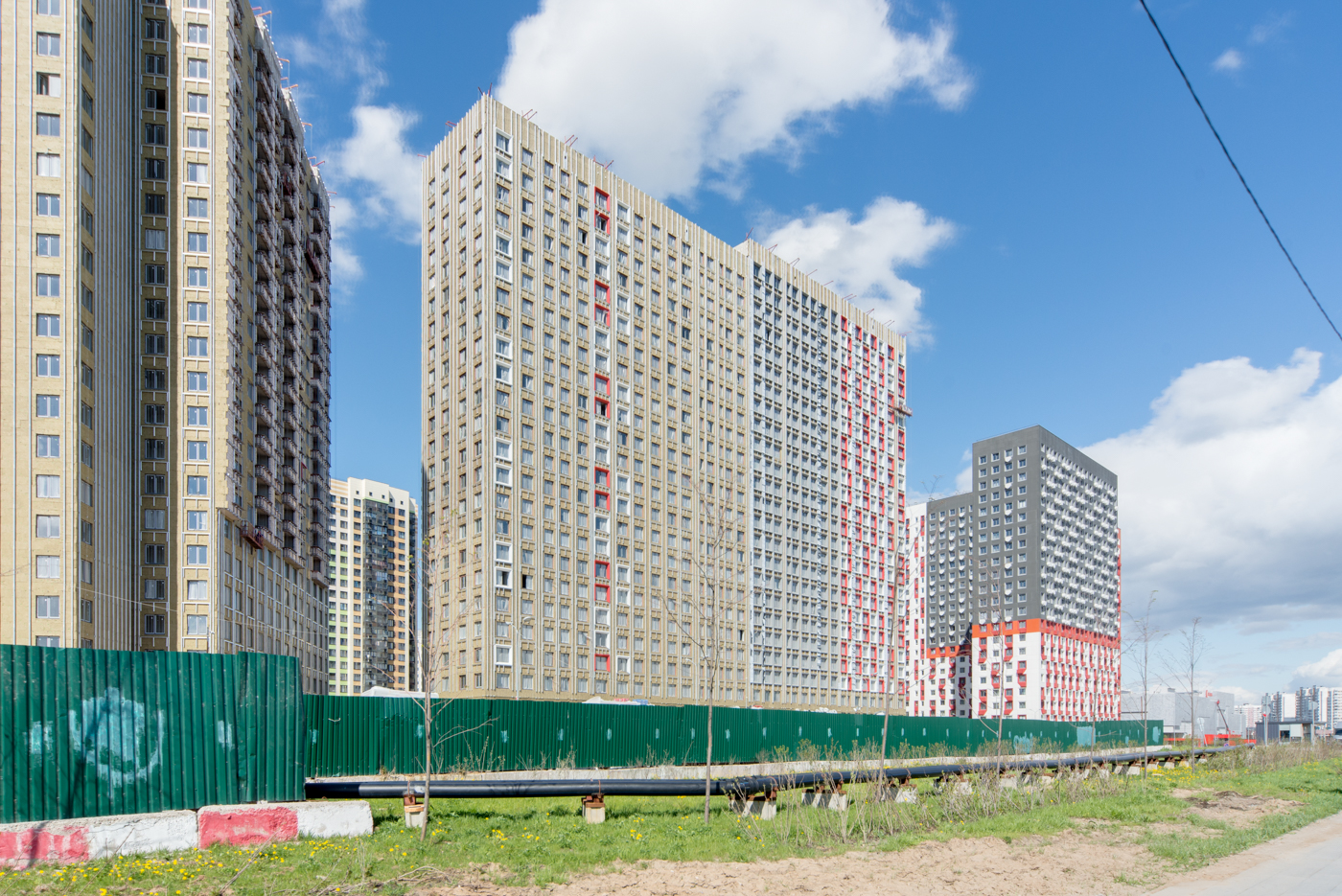

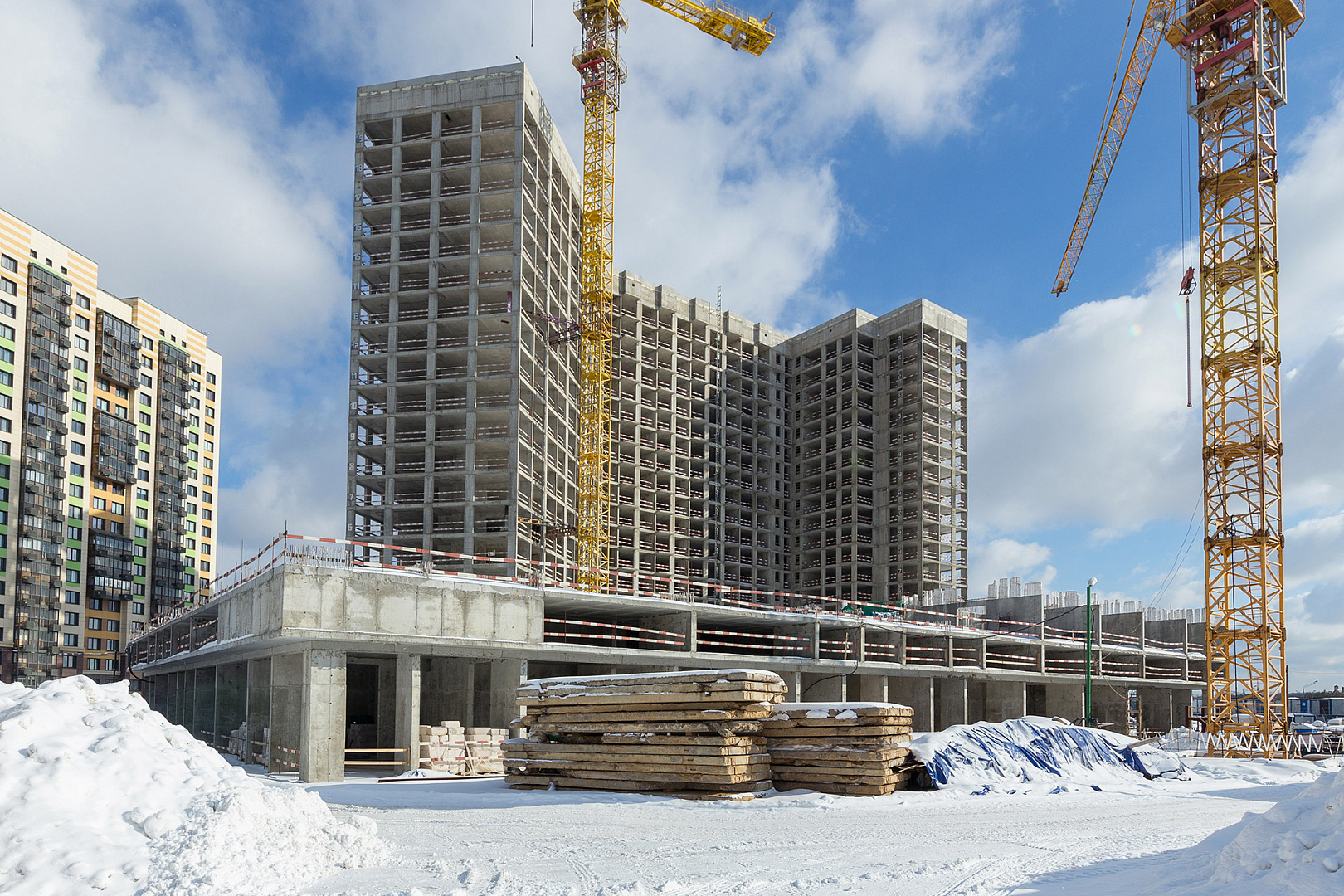

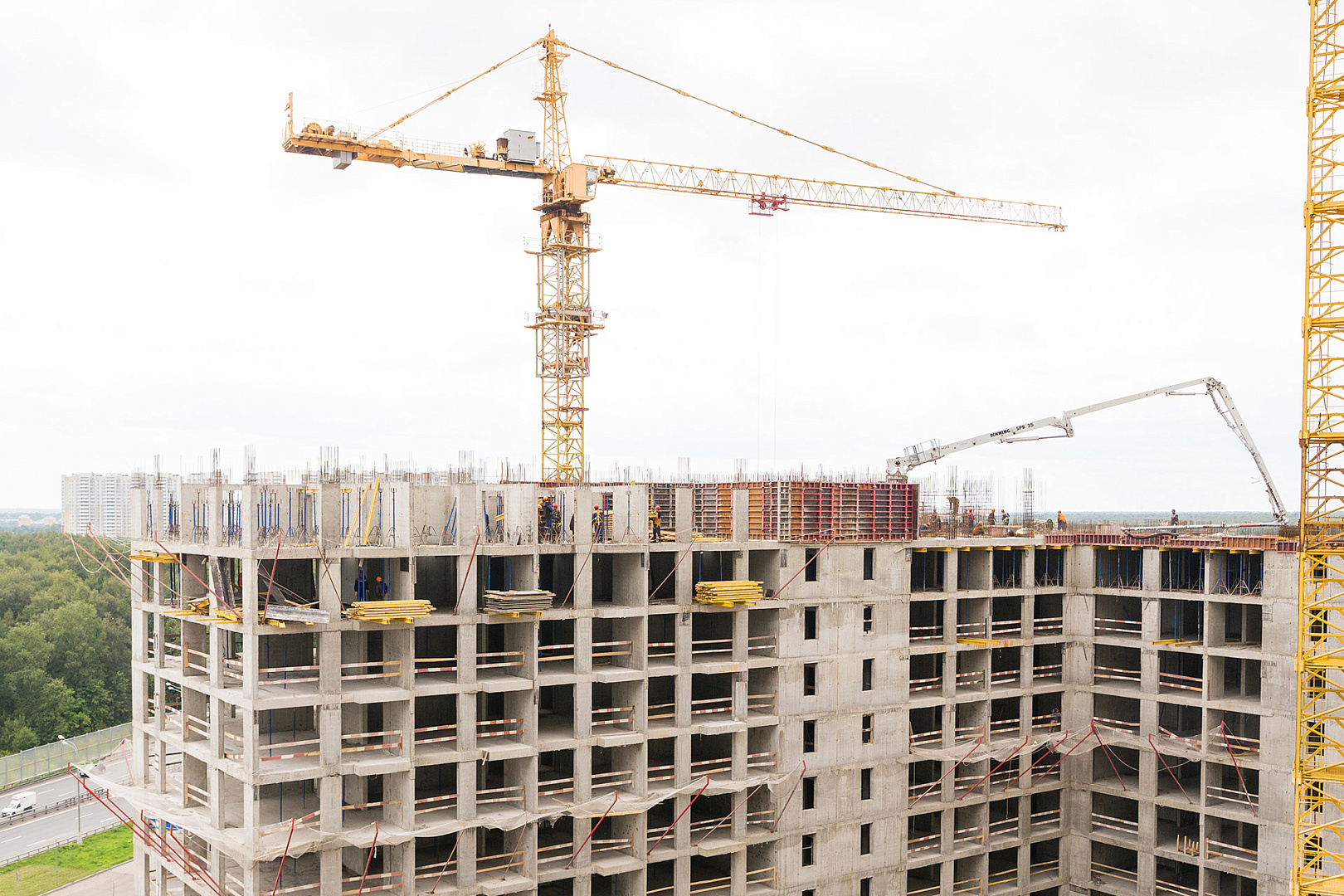

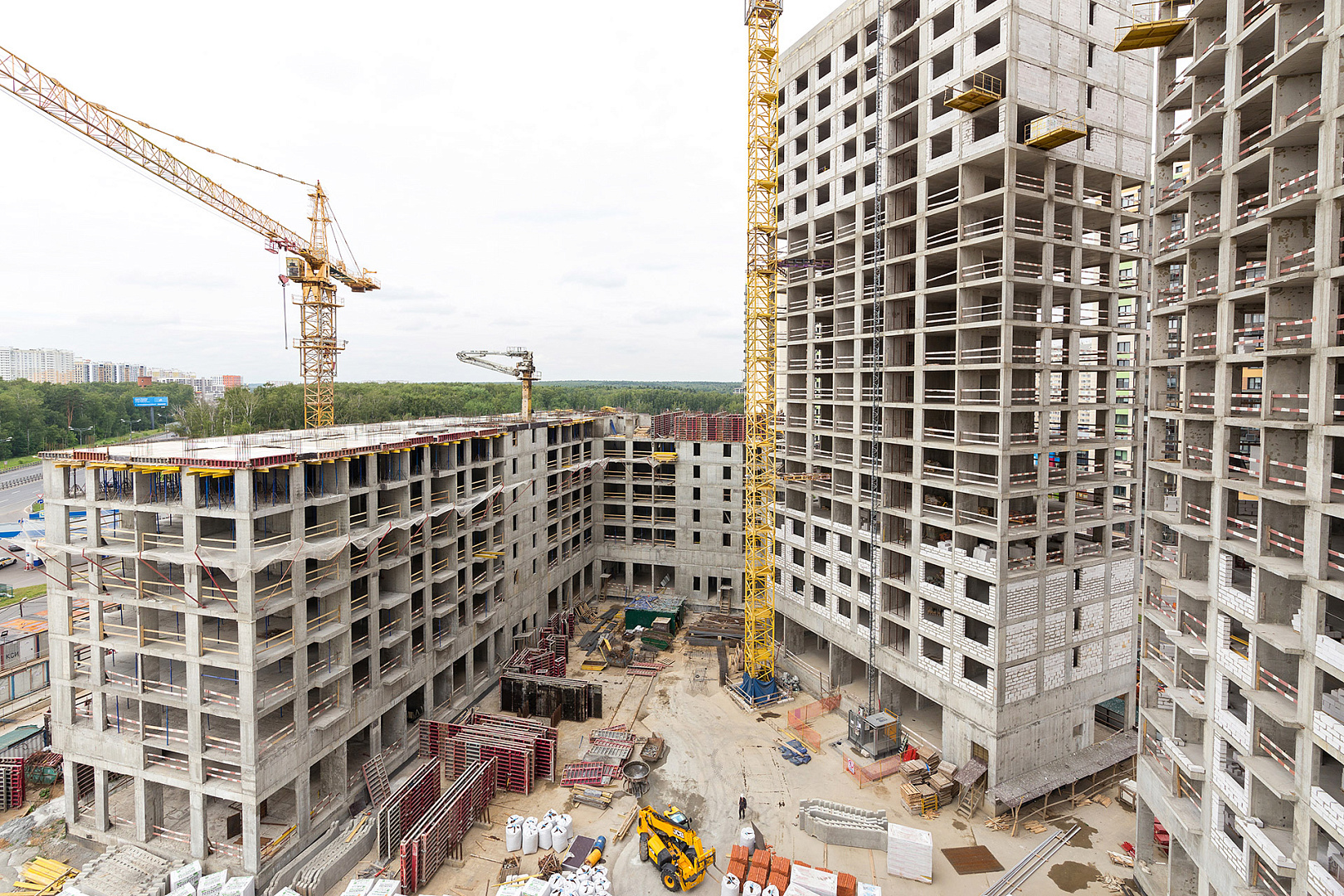

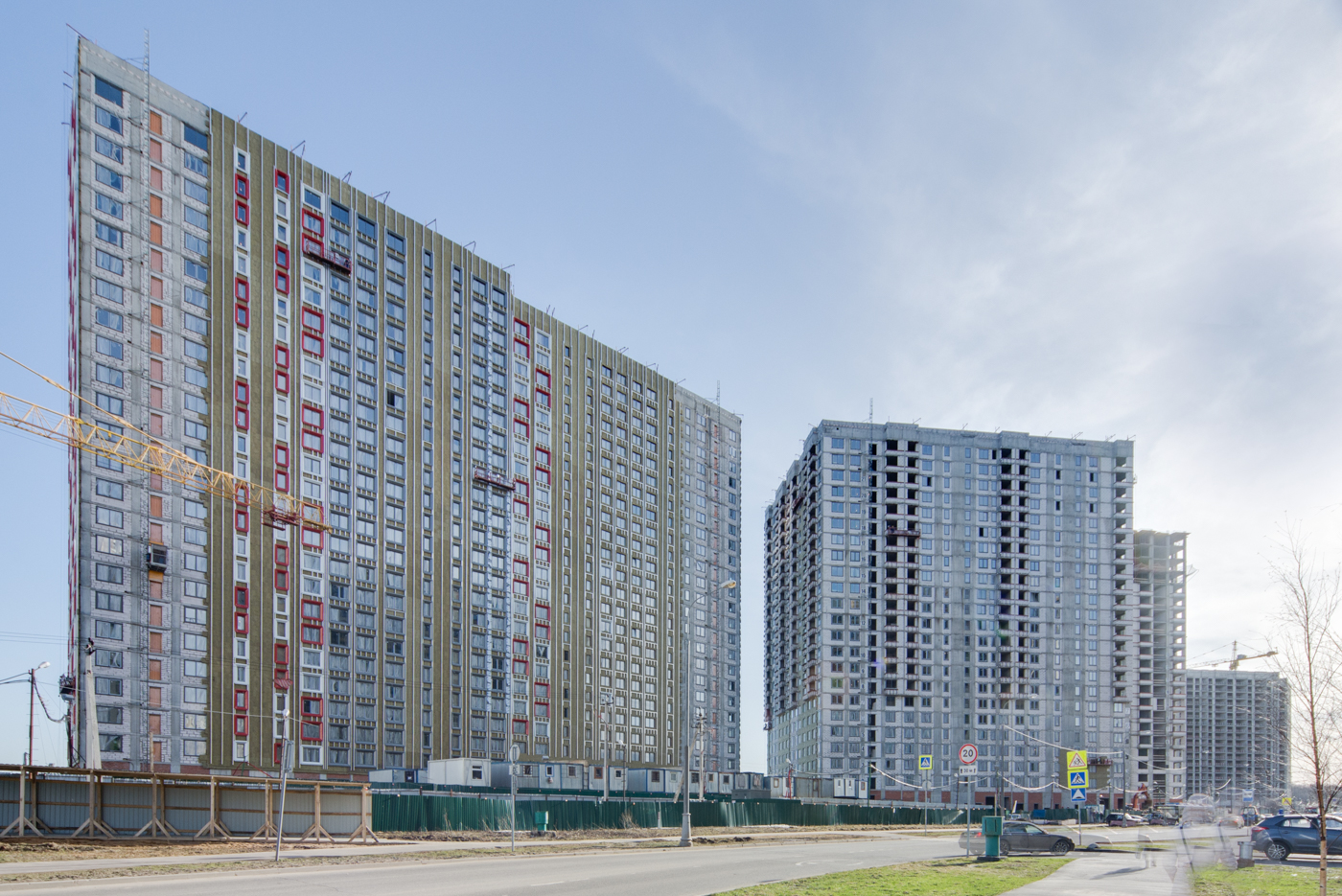

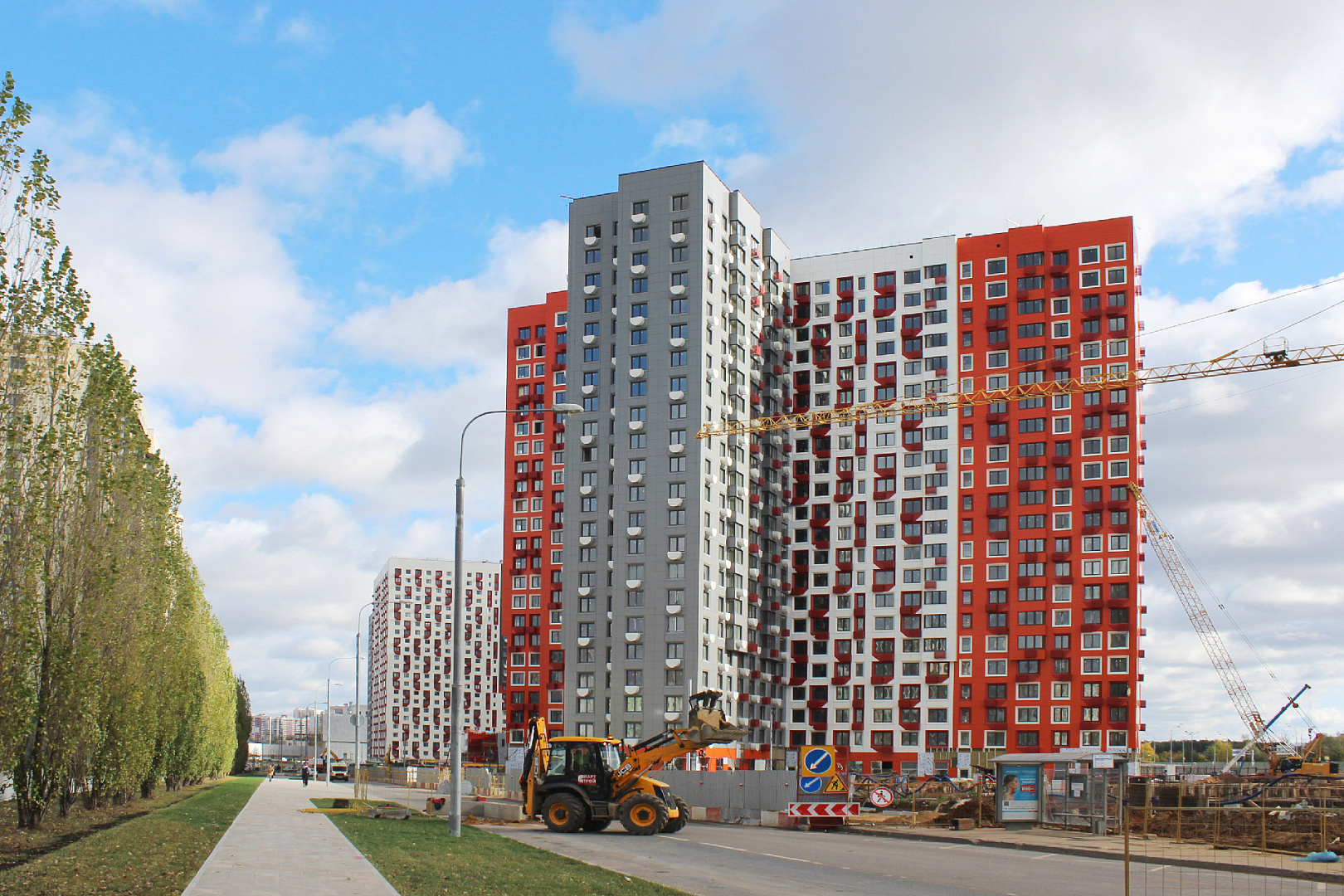

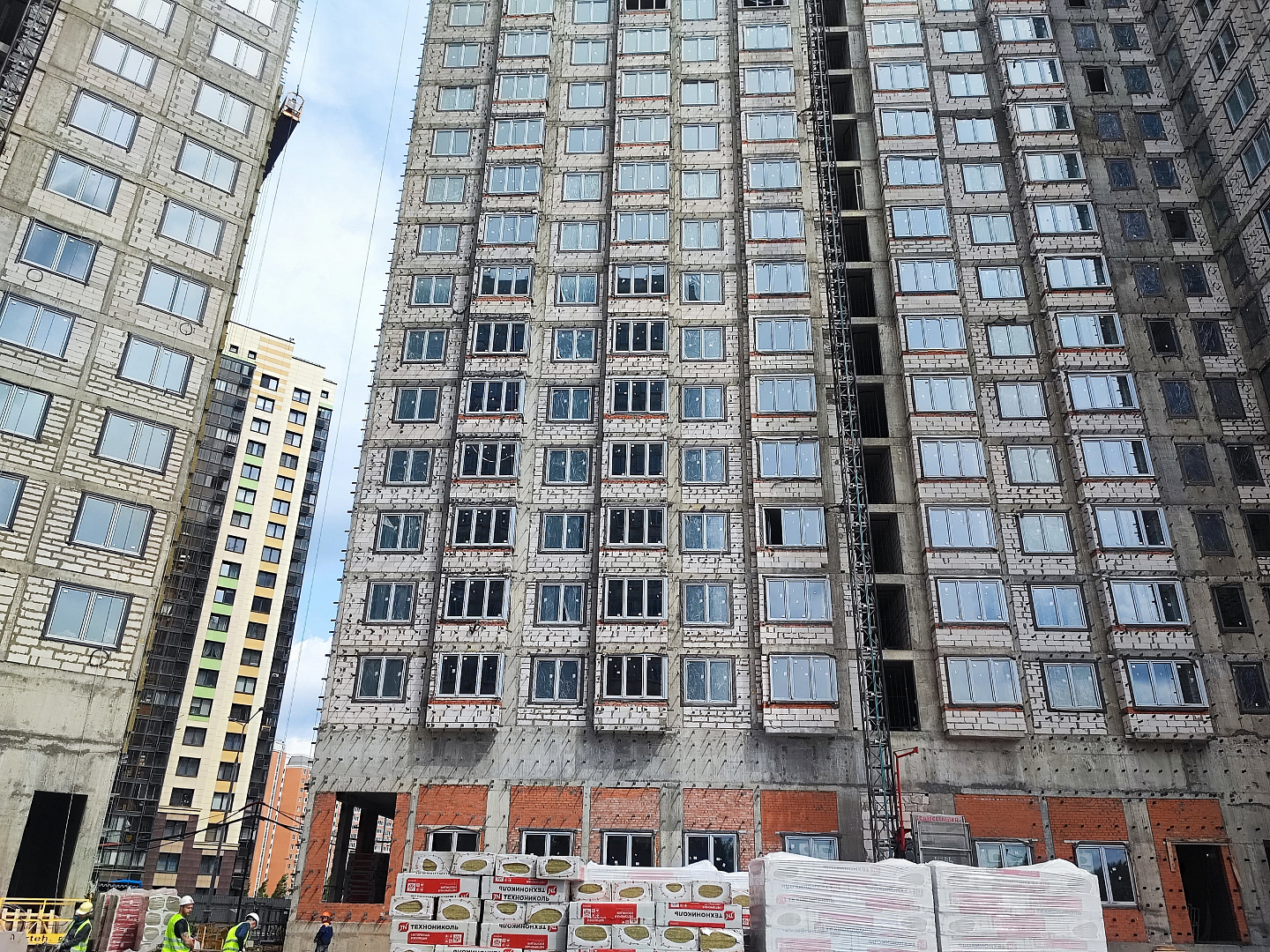

Дневник стройки

2019
Ноябрь
2019 / Ноябрь
Перечень произведенных работ

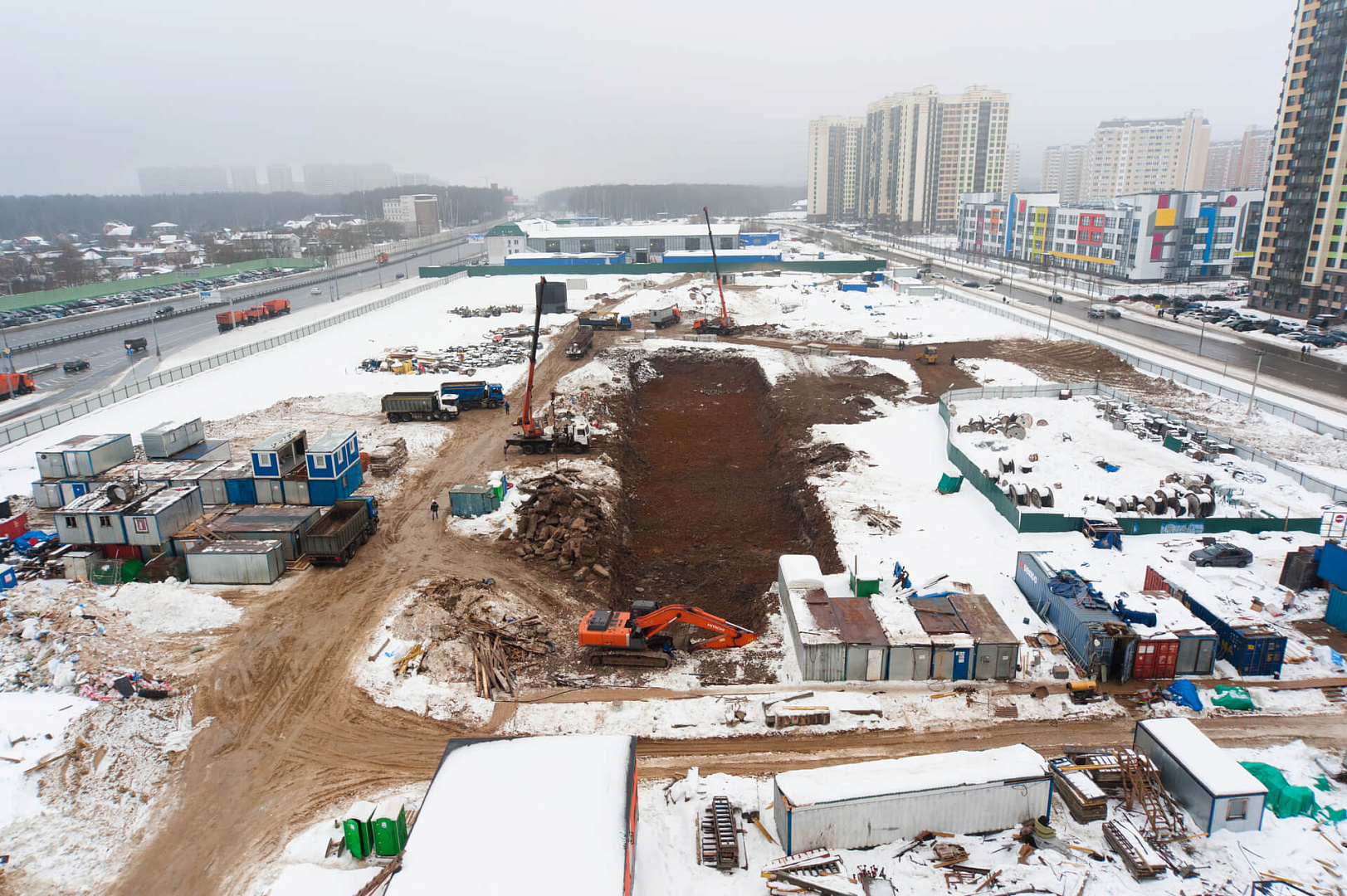

Первая очередь

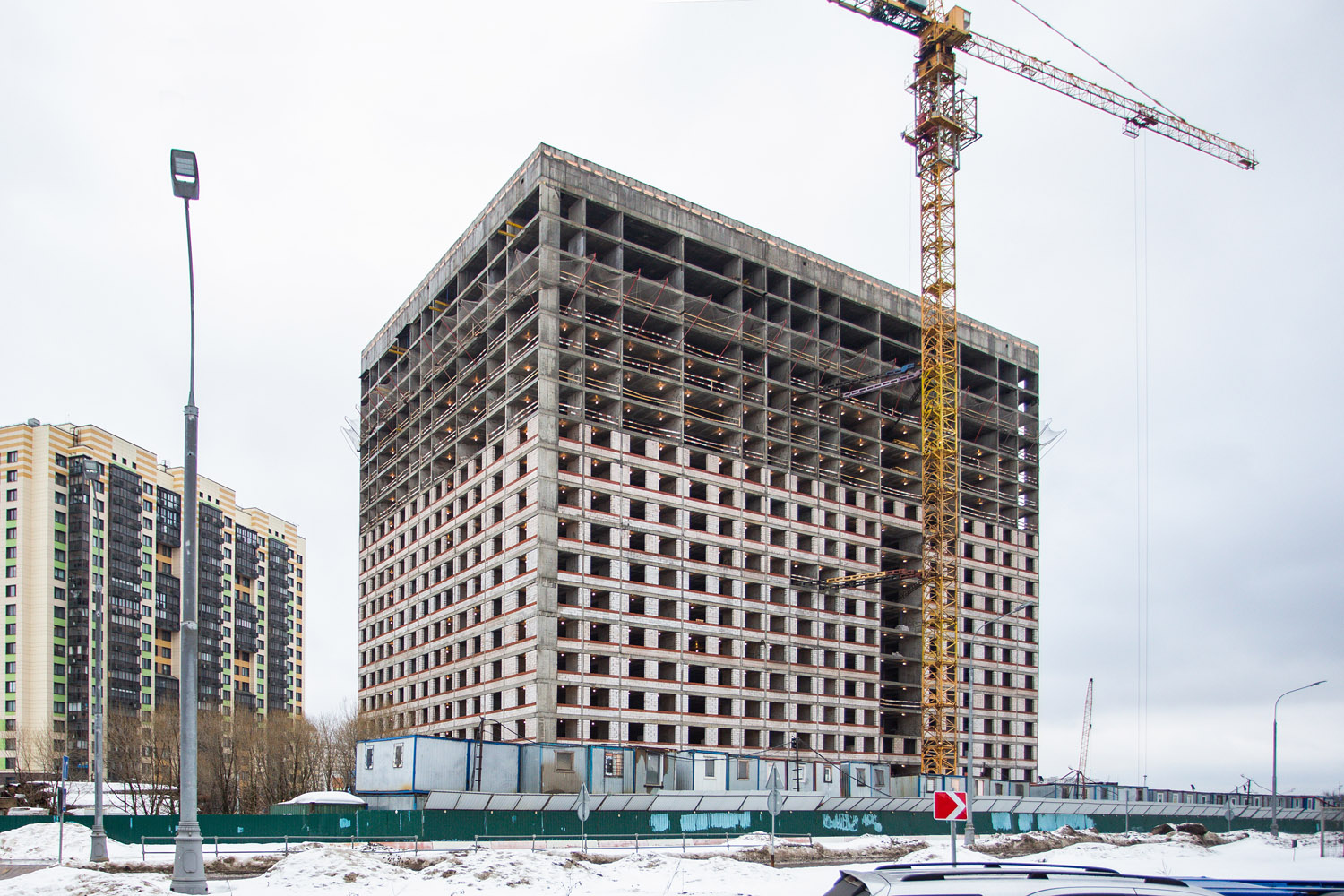

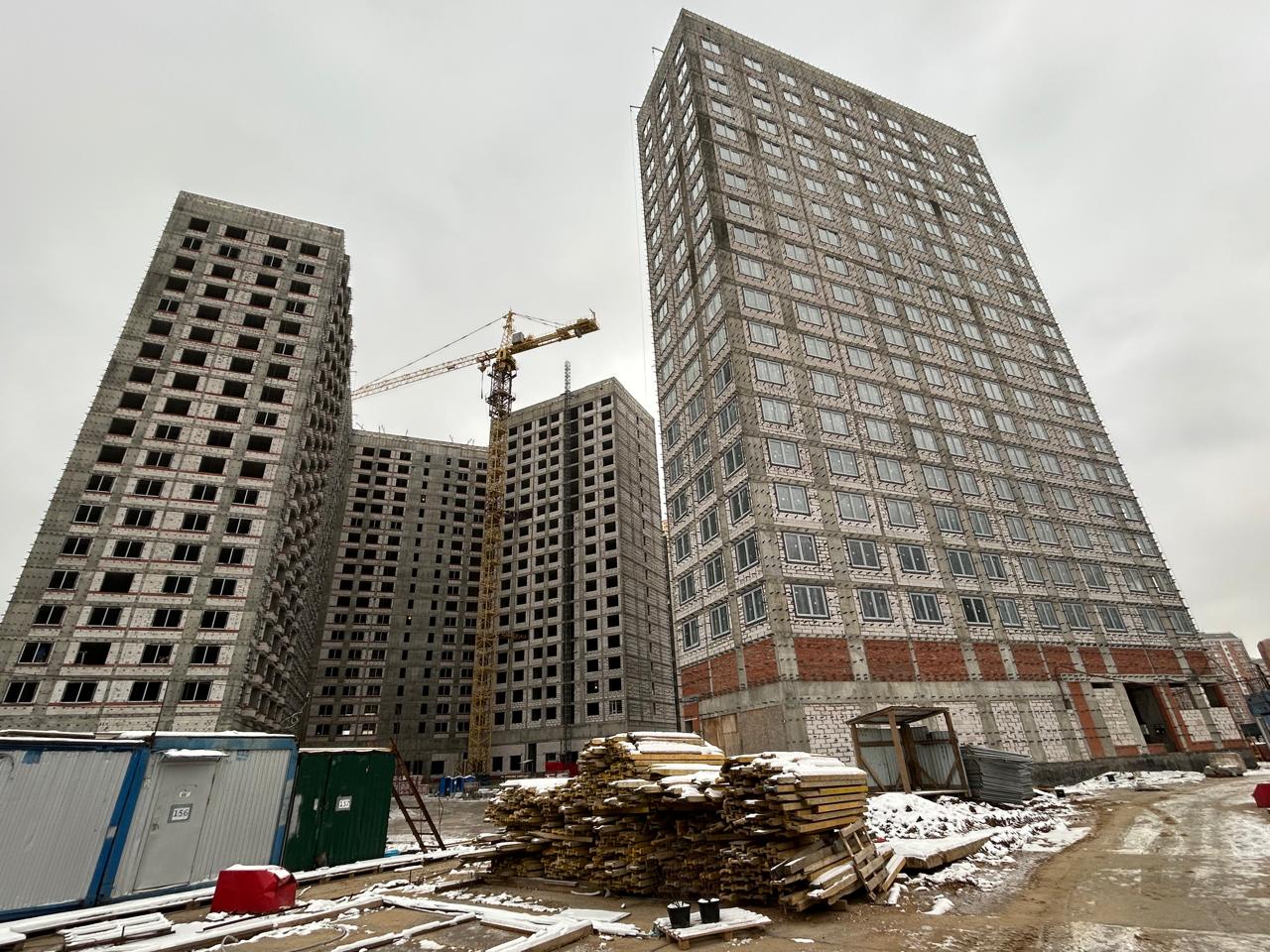

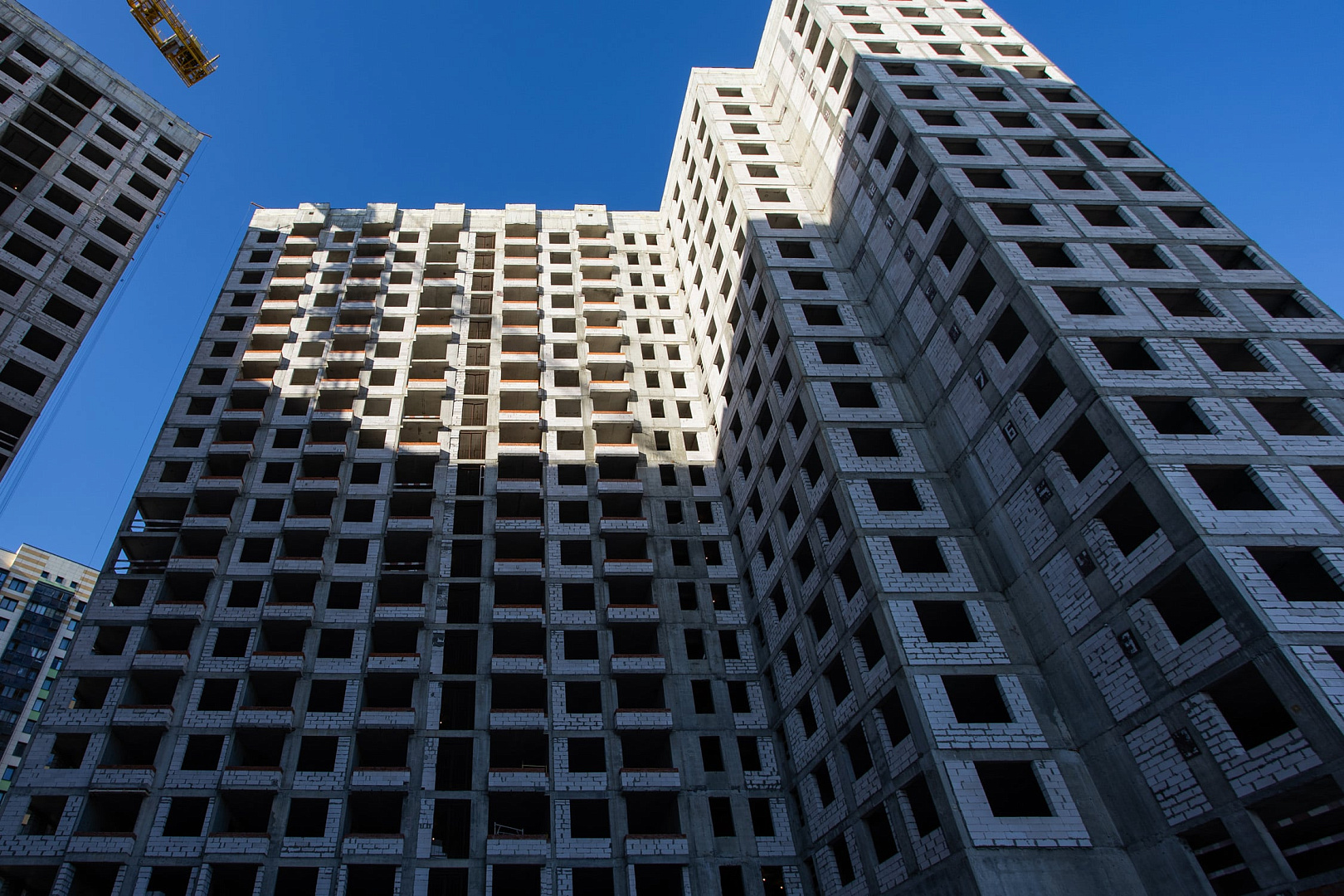

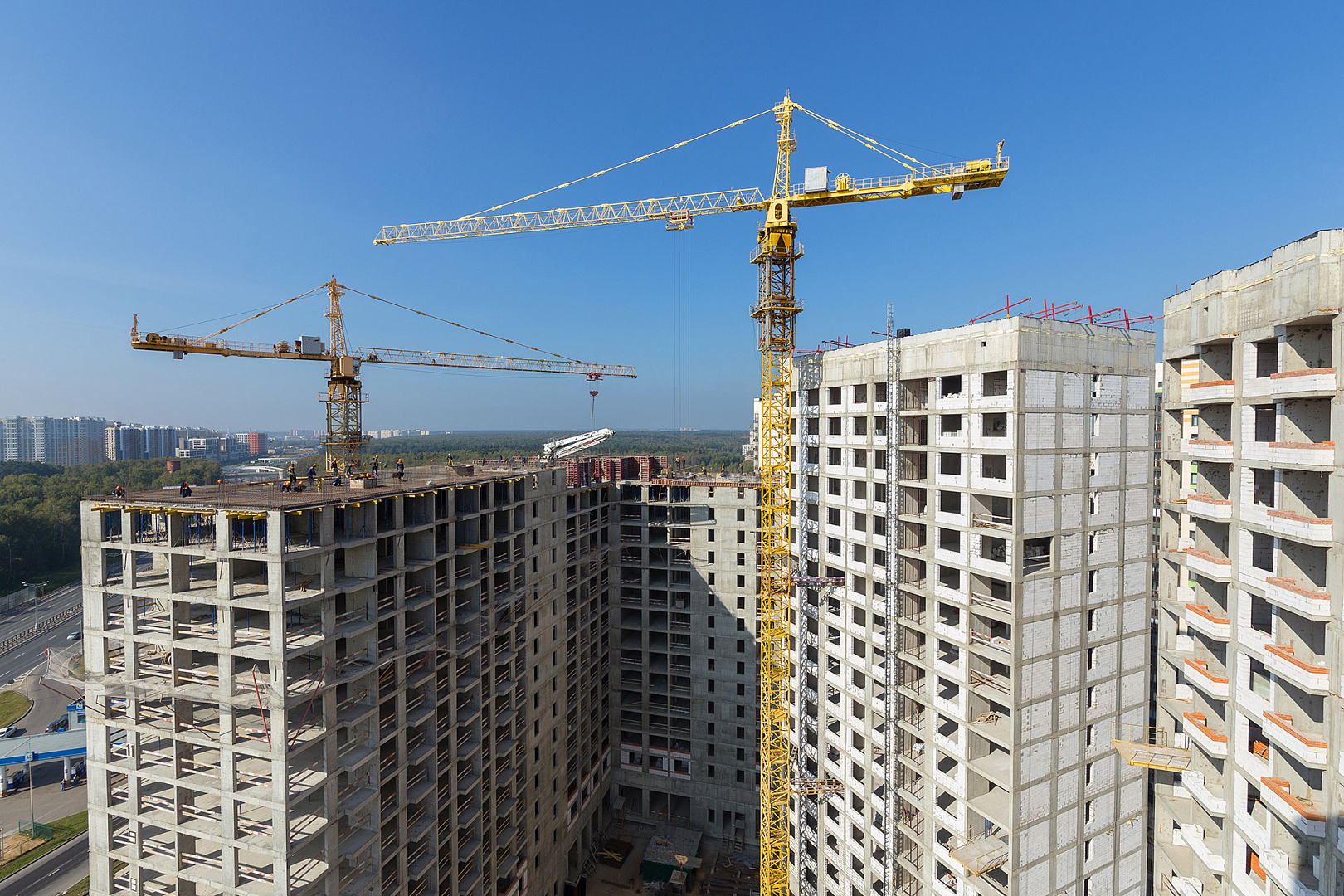

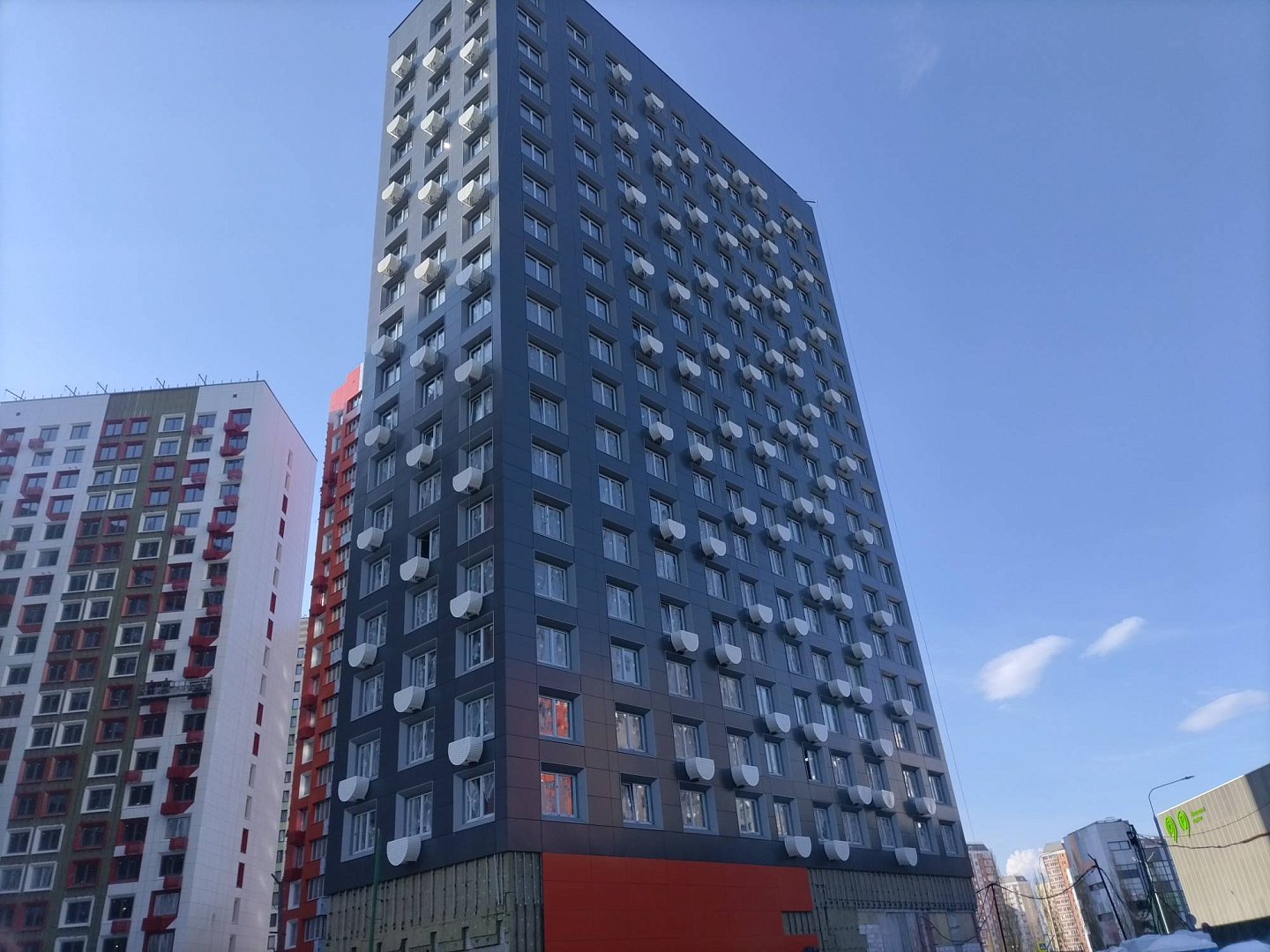

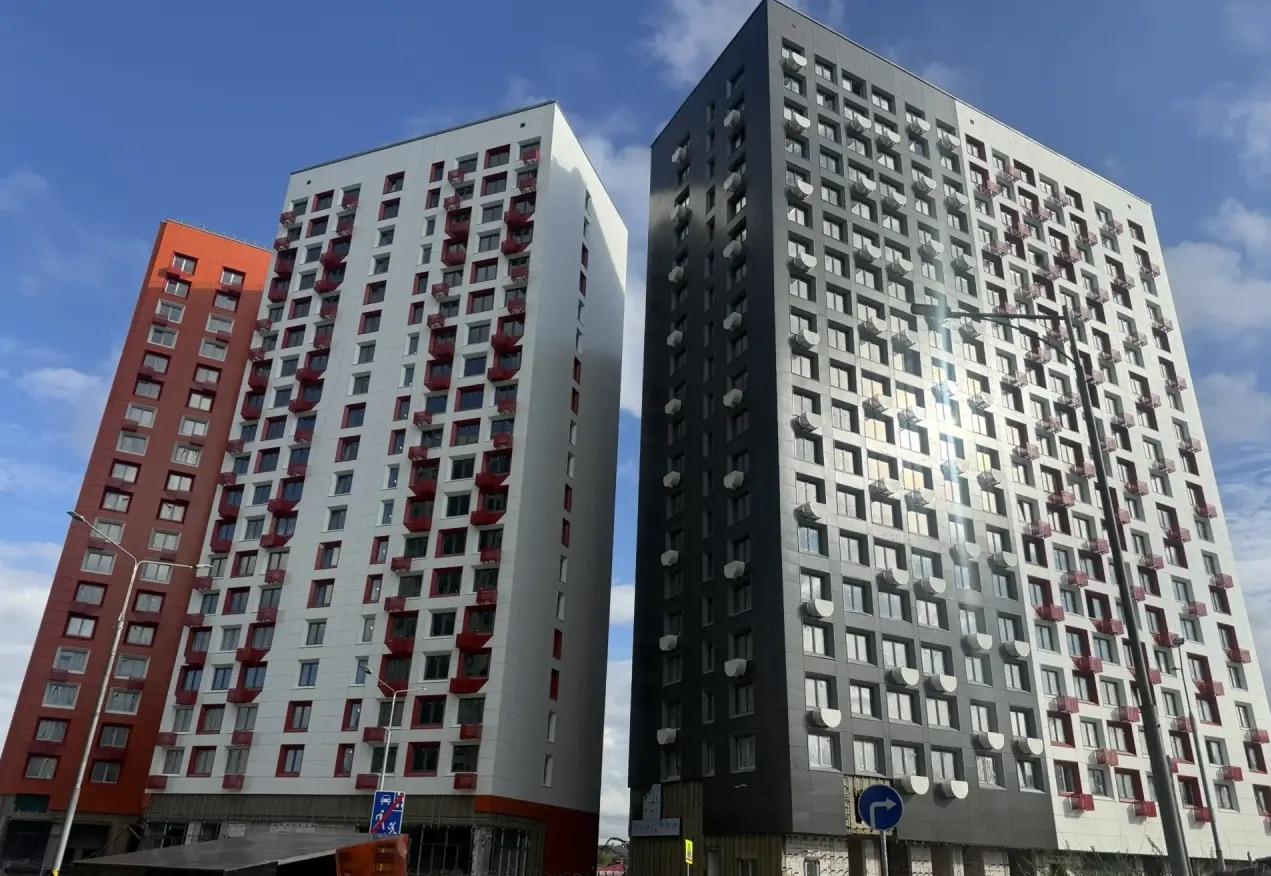

Корпус №1: готовность 90%.

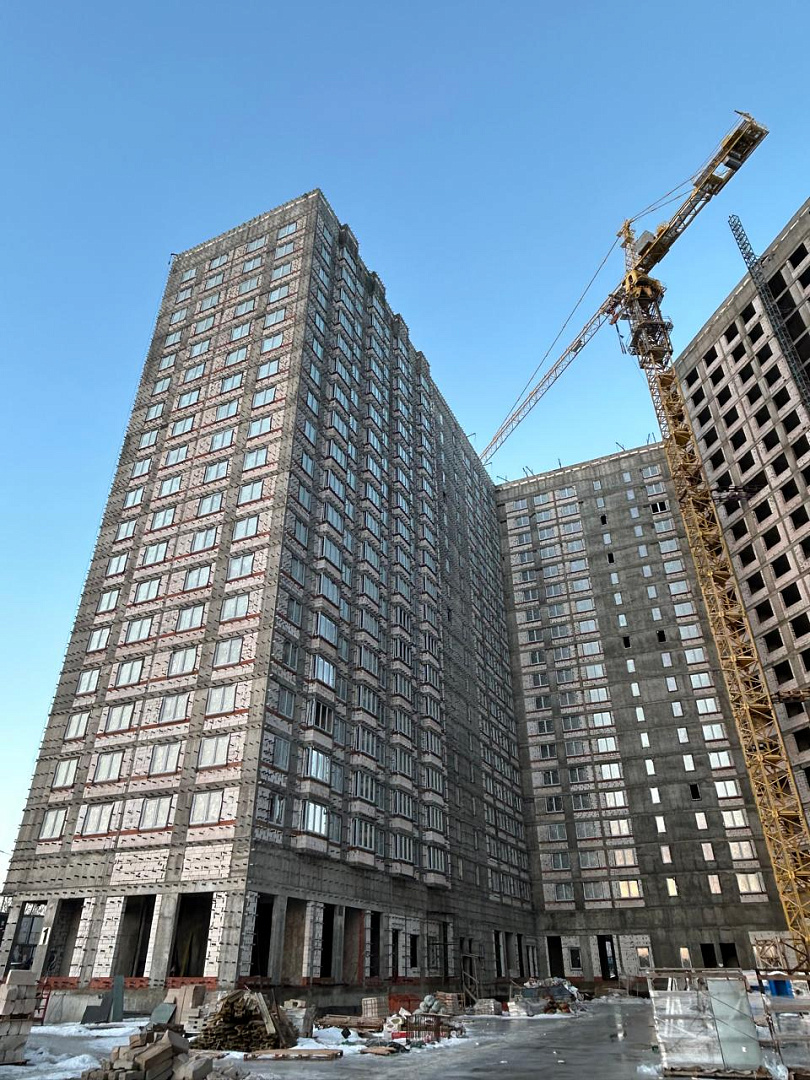

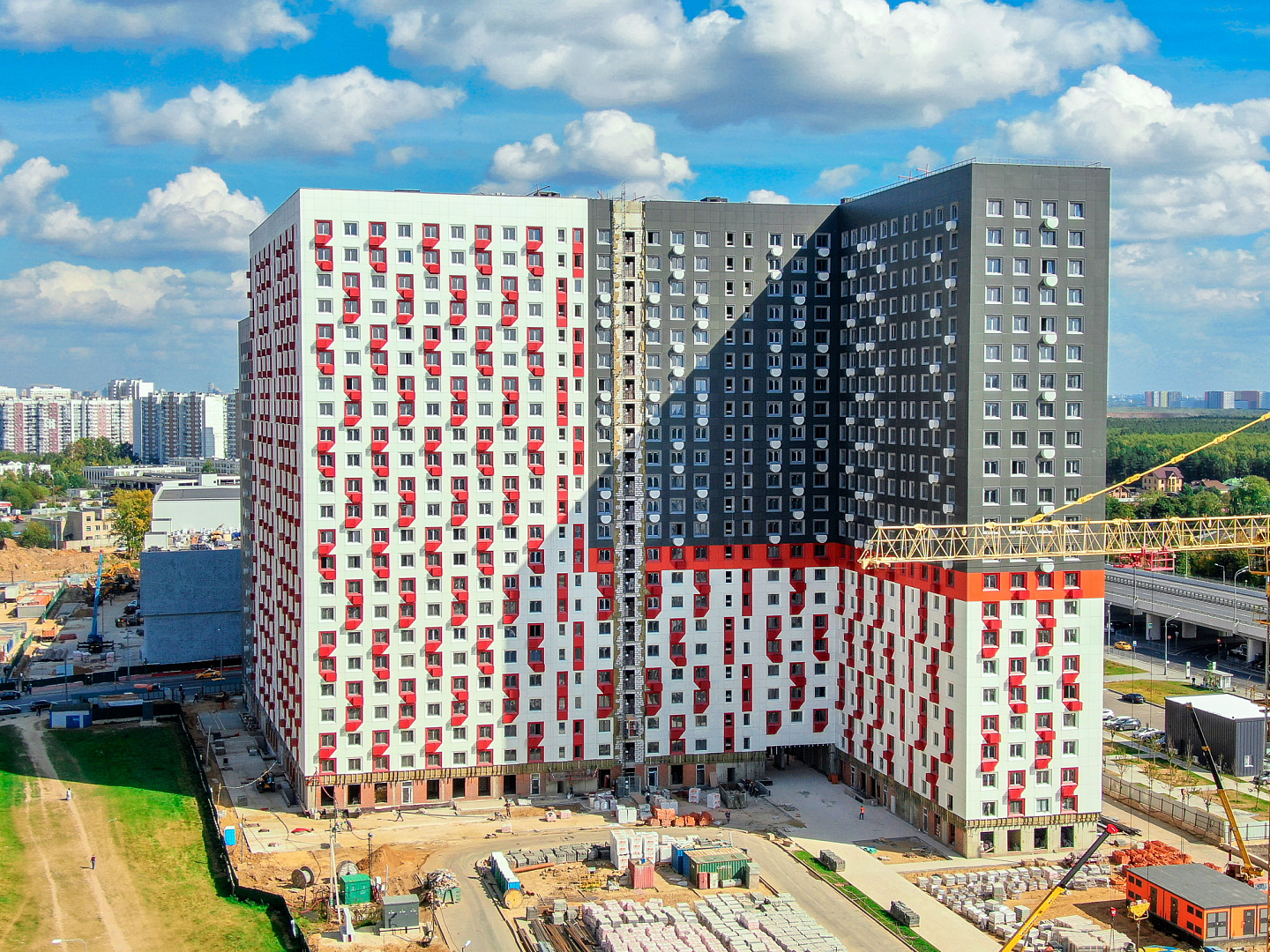

Целиком выполнены работы по монолиту, утеплению фасадов, устройству кровли и монтажу навесного вентилируемого фасада (за исключением 1 этажа). Завершаются работы по установке светопрозрачных конструкций и дверных блоков, а также отделке в местах общего пользования и благоустройству.

Ведется монтаж лифтов, устройство внутренних инженерных коммуникаций и сетей.

Вторая очередь

Корпуса №1, 2 и 3.

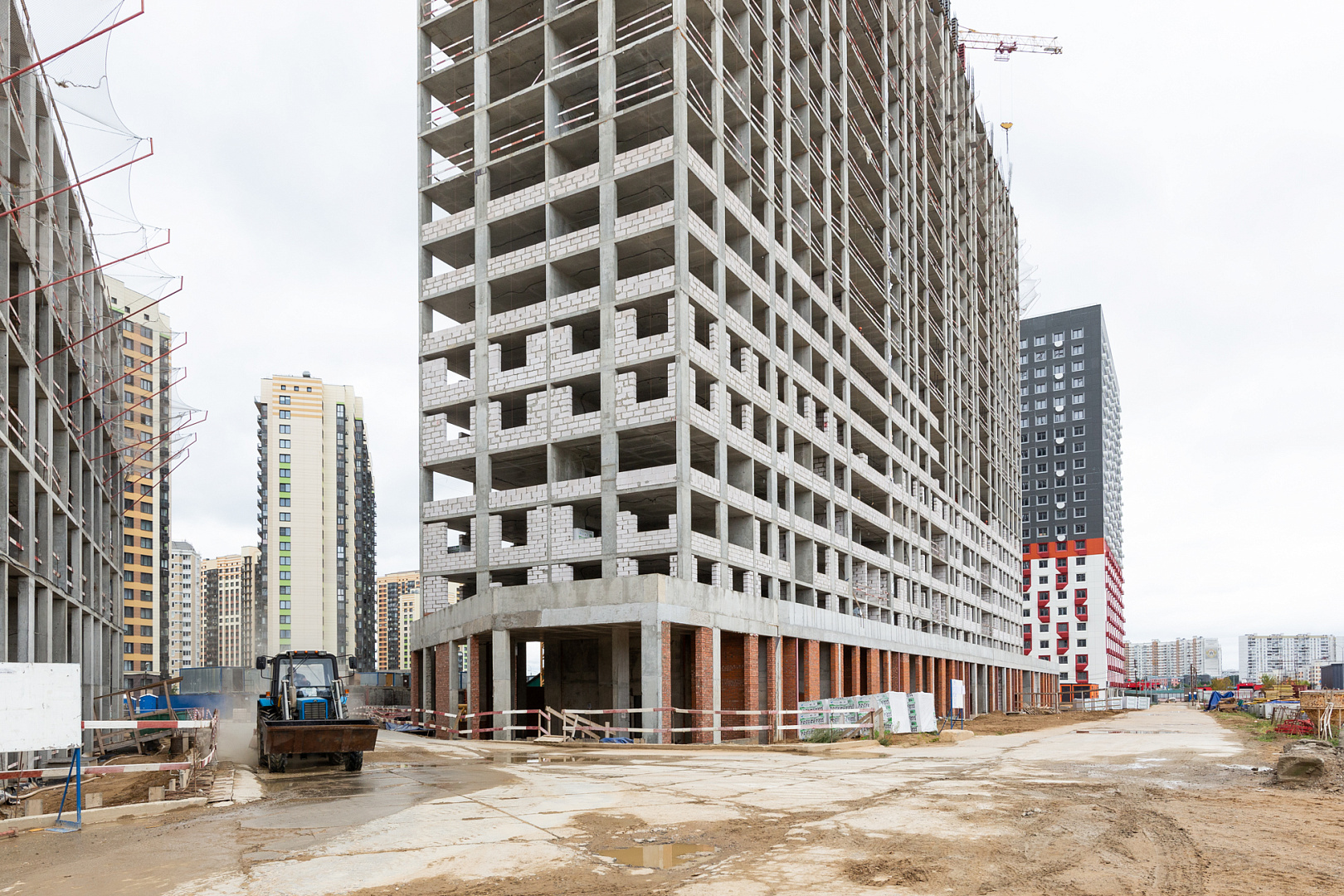

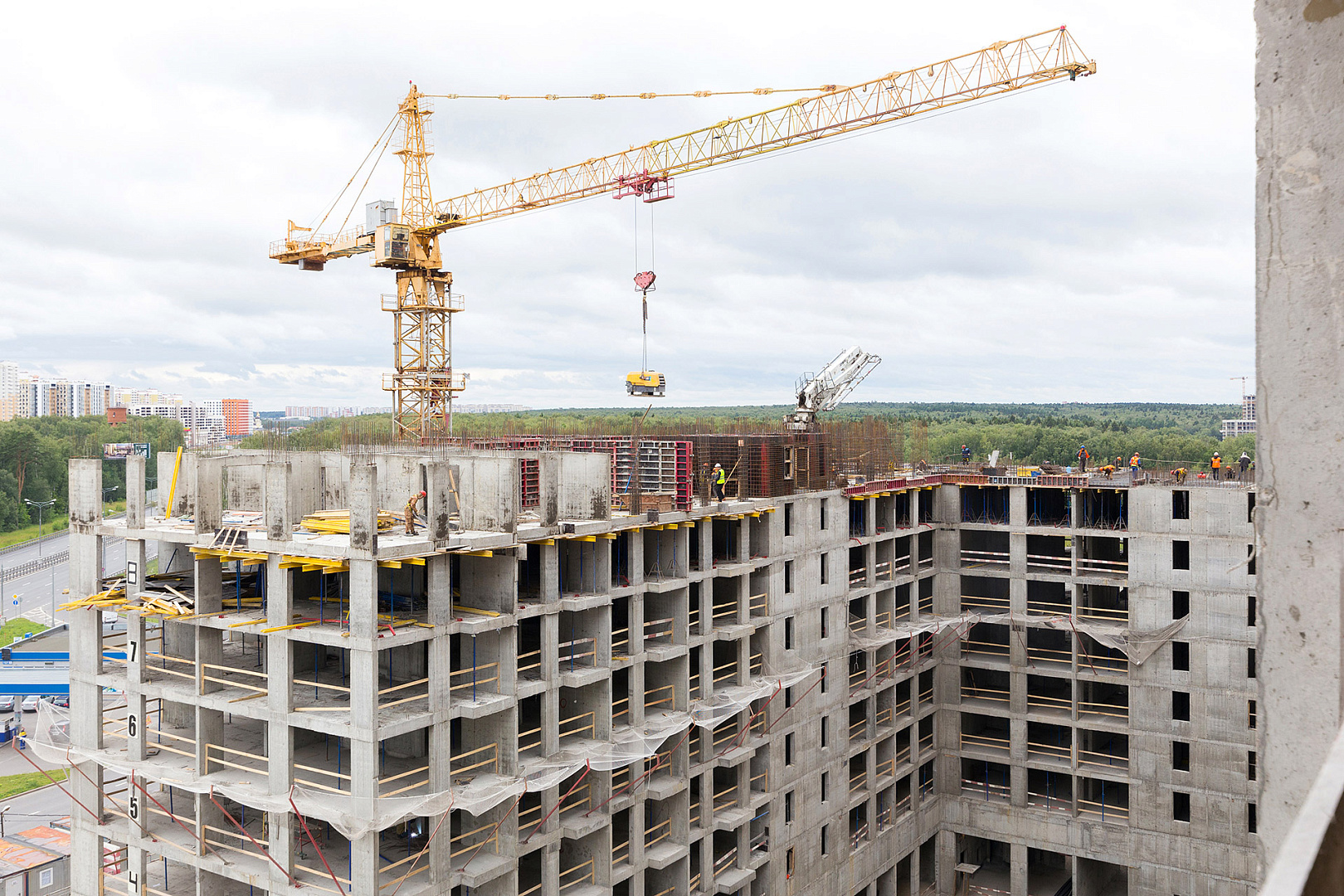

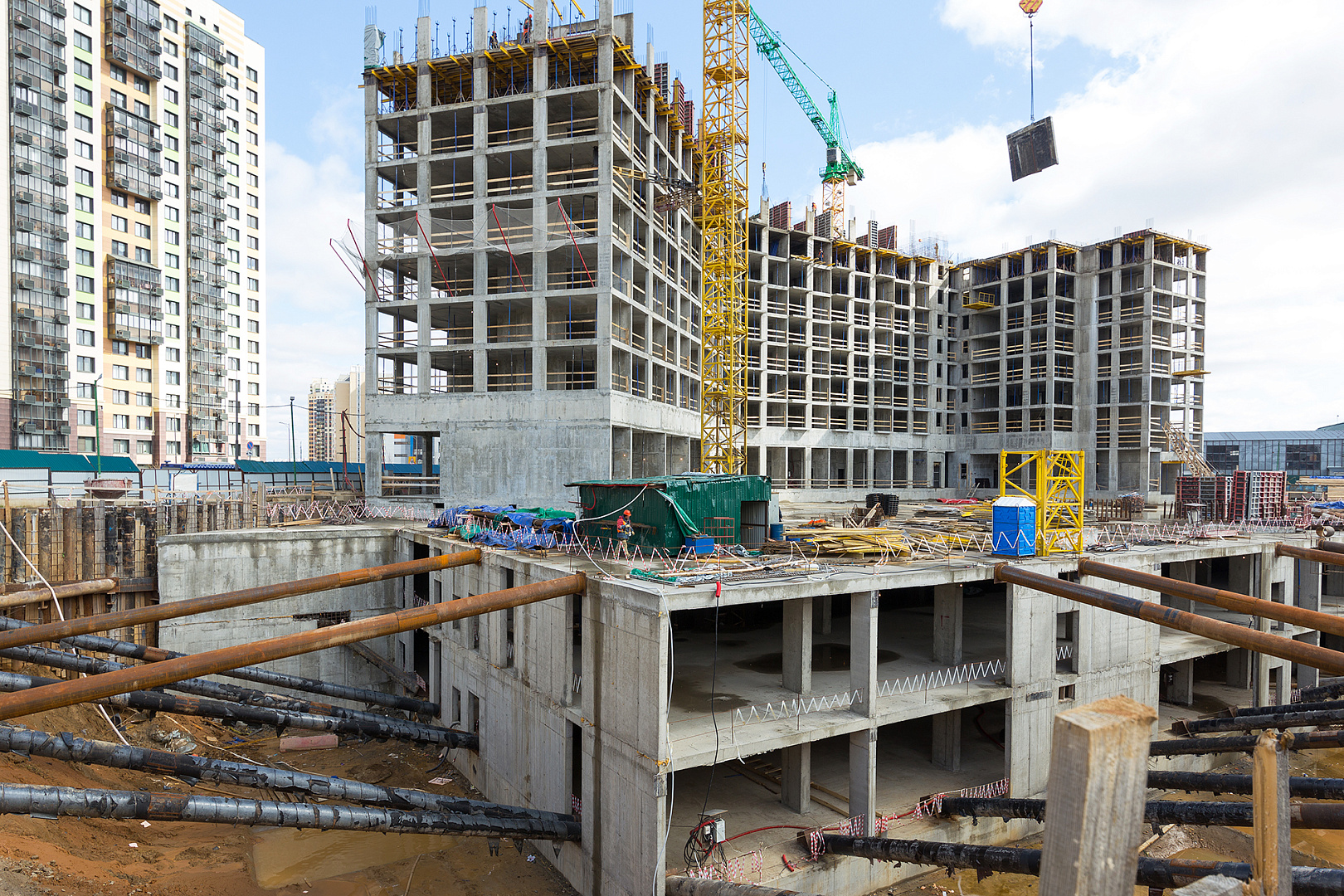

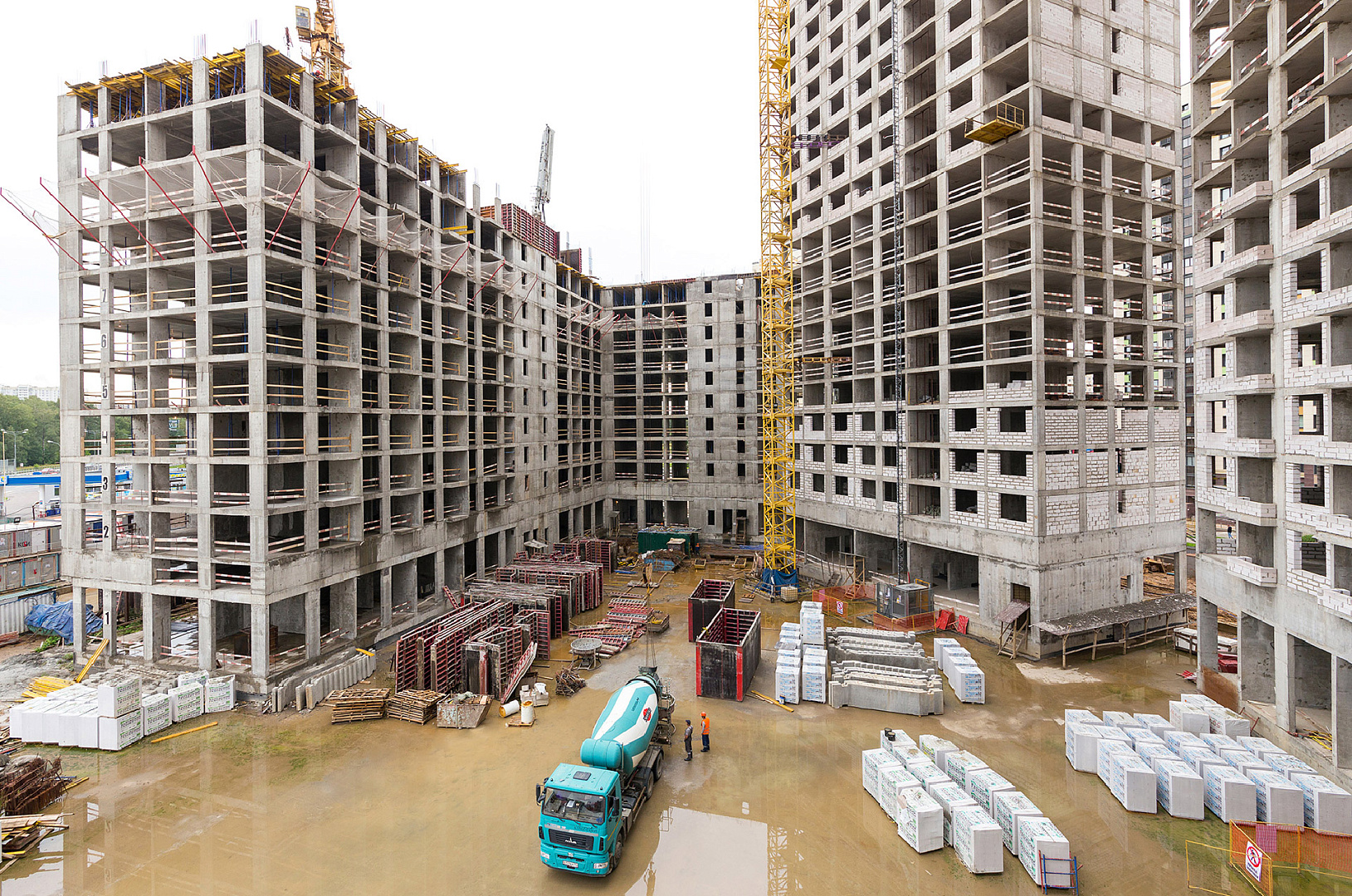

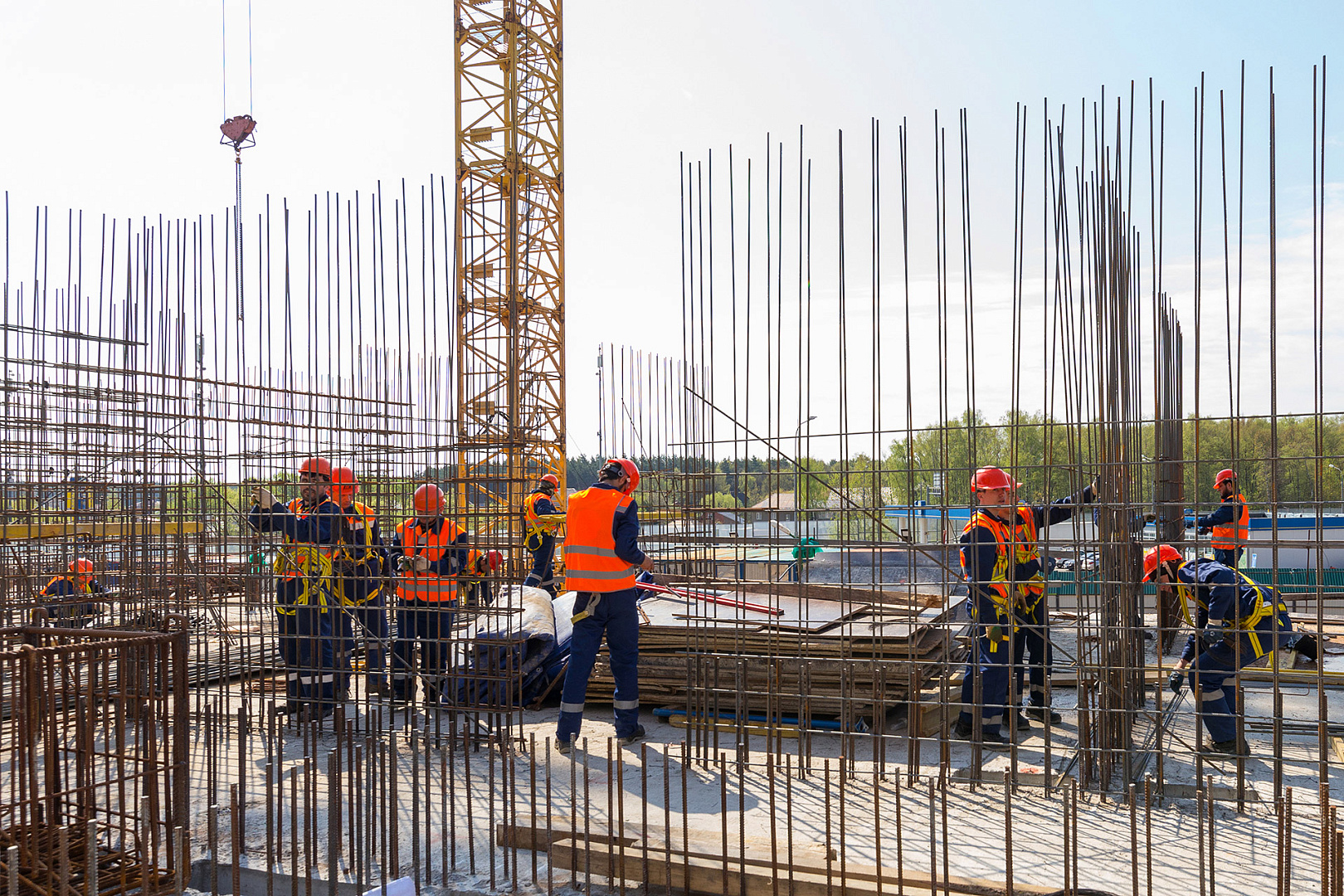

Завершена разработка котлована. Проводятся работы по армированию перекрытий и бетонированию вертикальных конструкций 2-11 этажей. Также продолжается благоустройство.

Третья очередь

Ведутся работы по устройству котлована (выполнено на 65%) и бытового городка.

2019
Октябрь
2019 / Октябрь
Перечень произведенных работ

Первая очередь

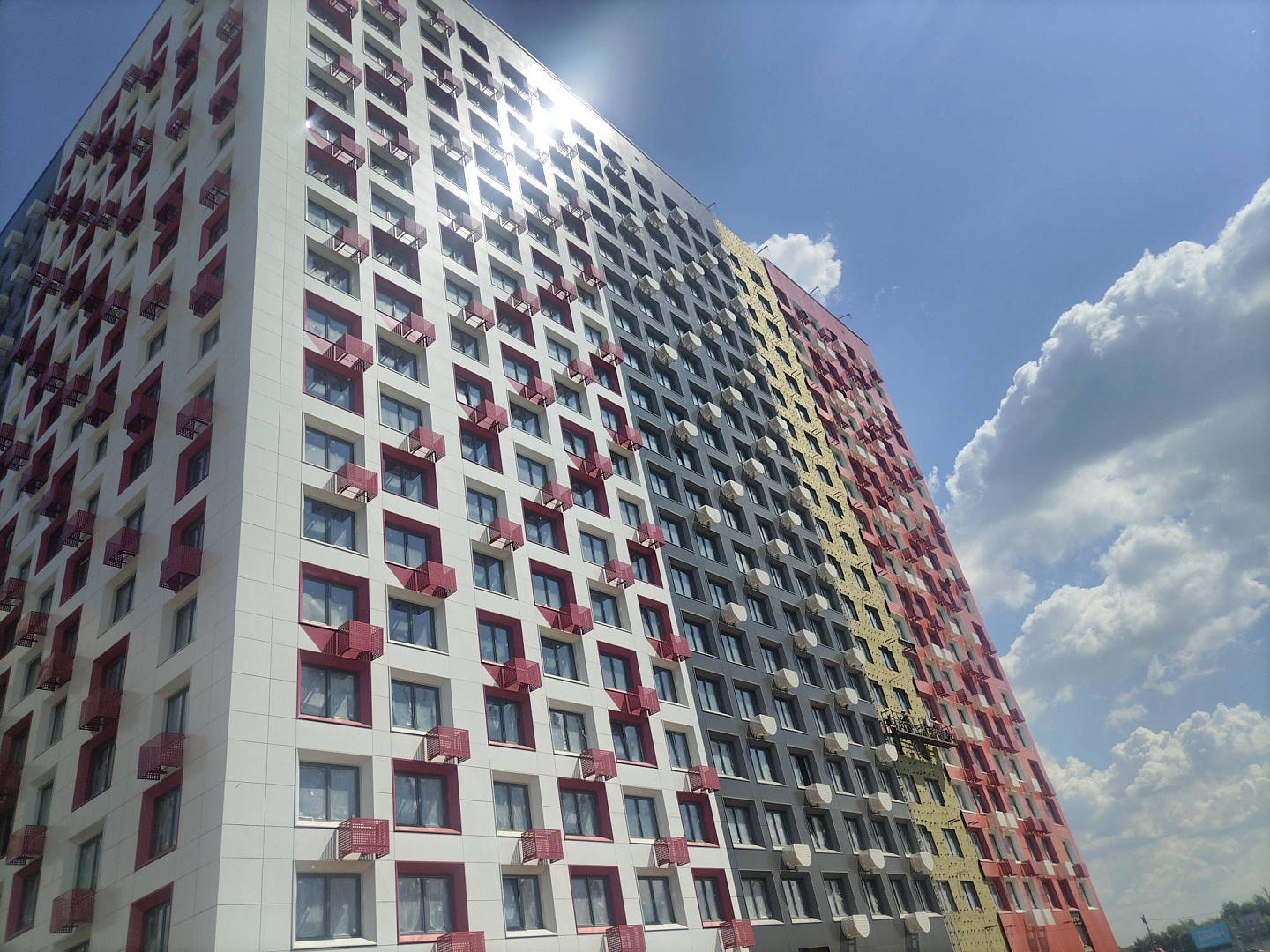

Корпус №1: готовность 90%.

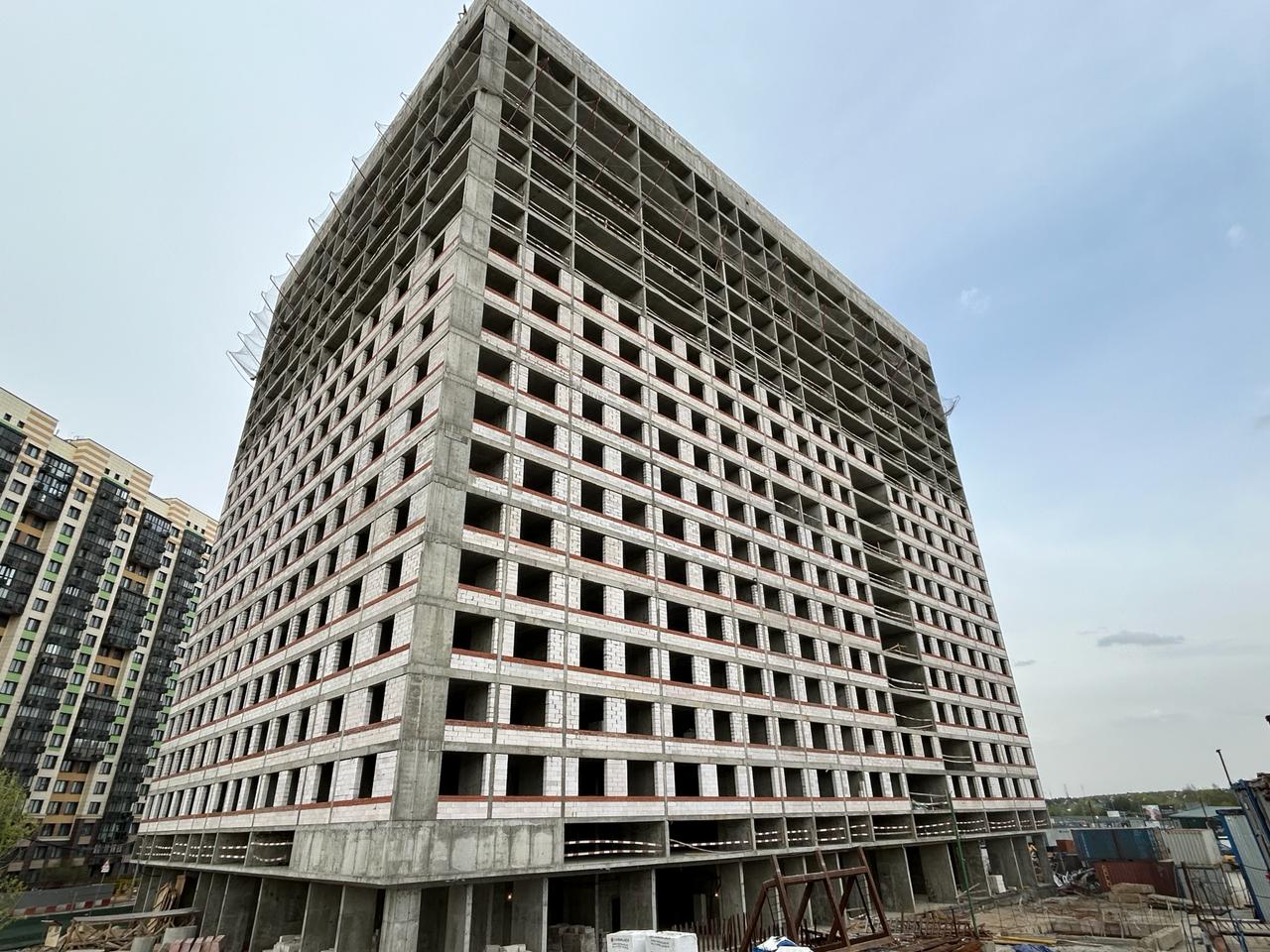

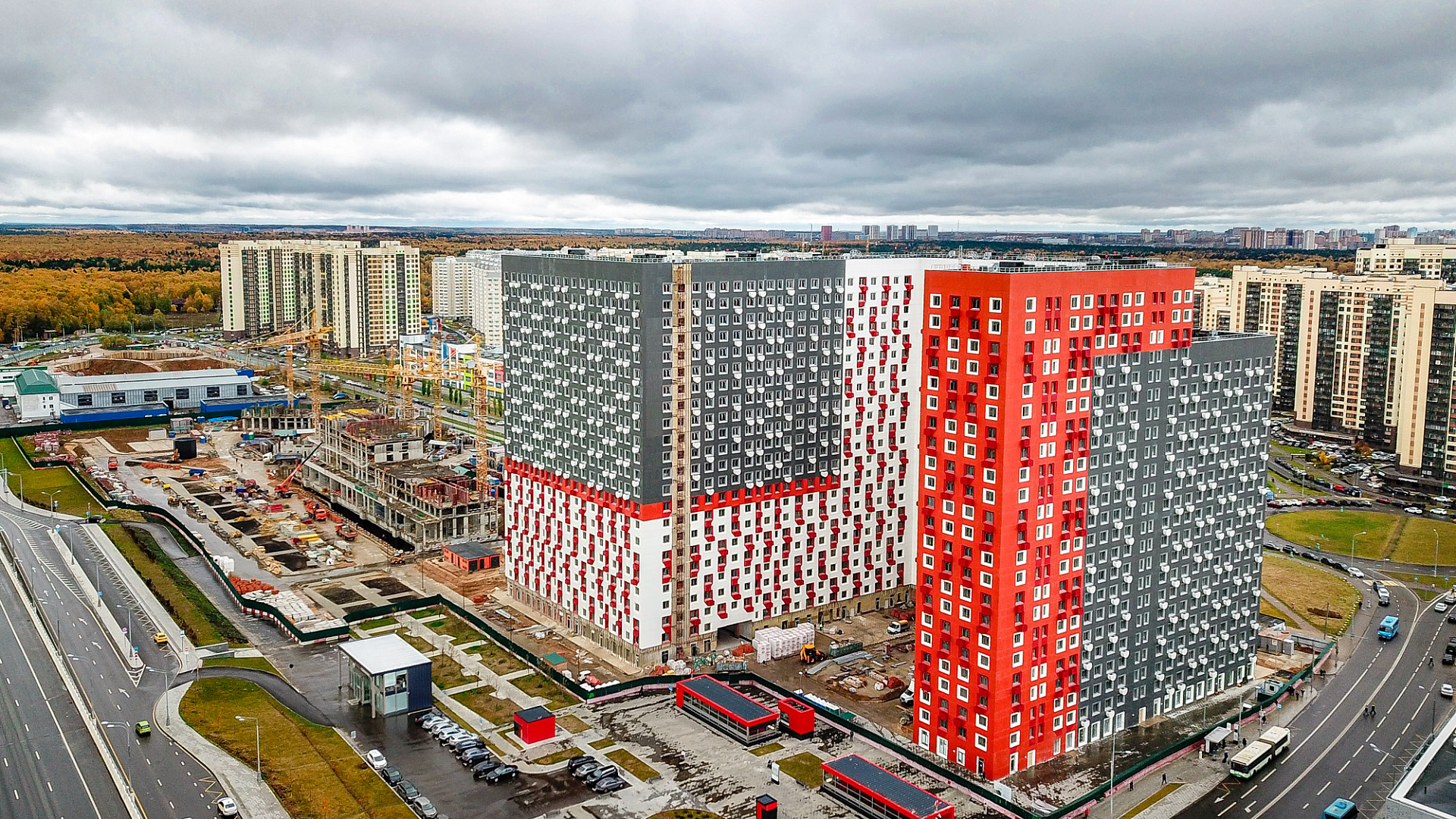

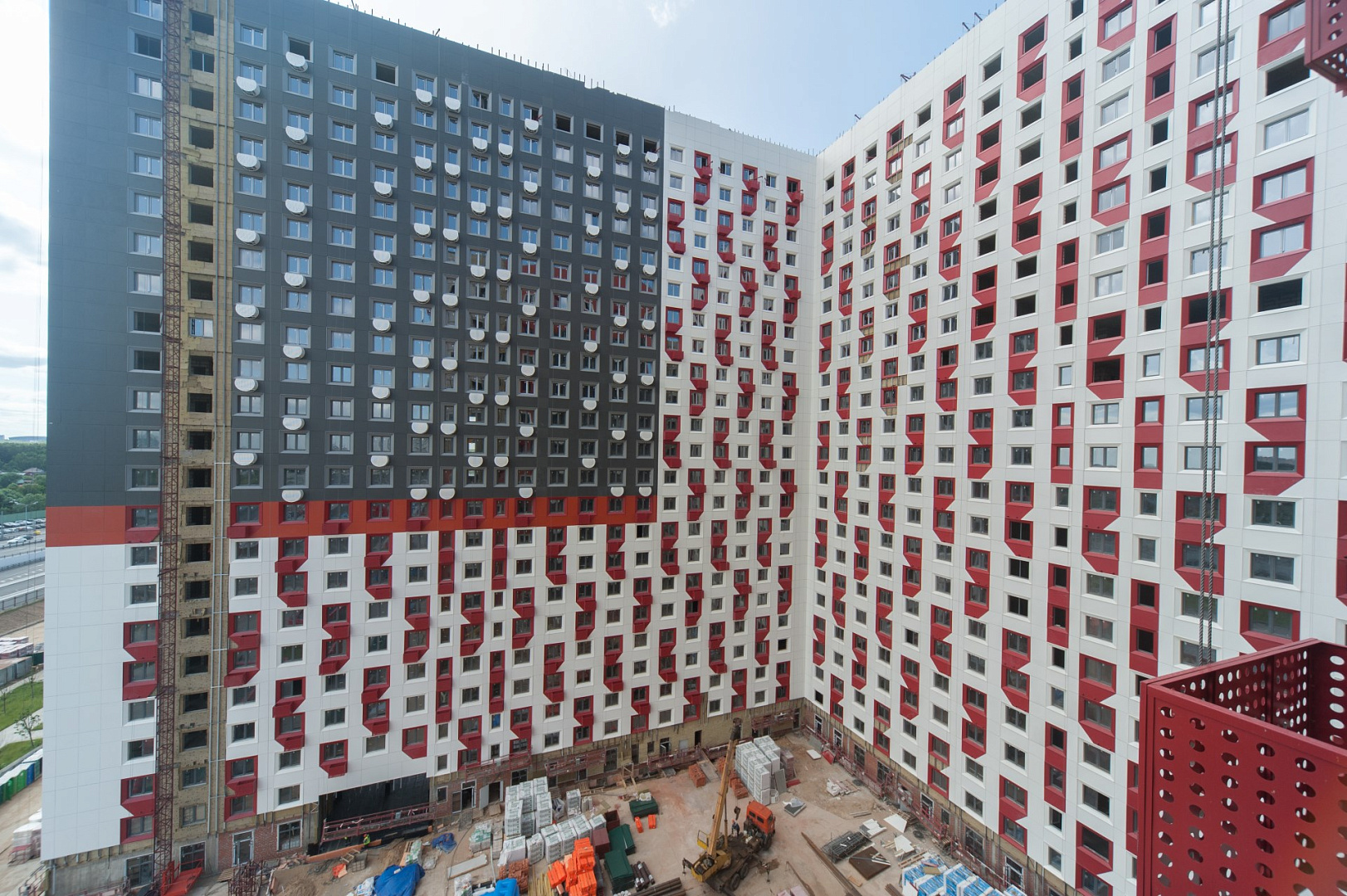

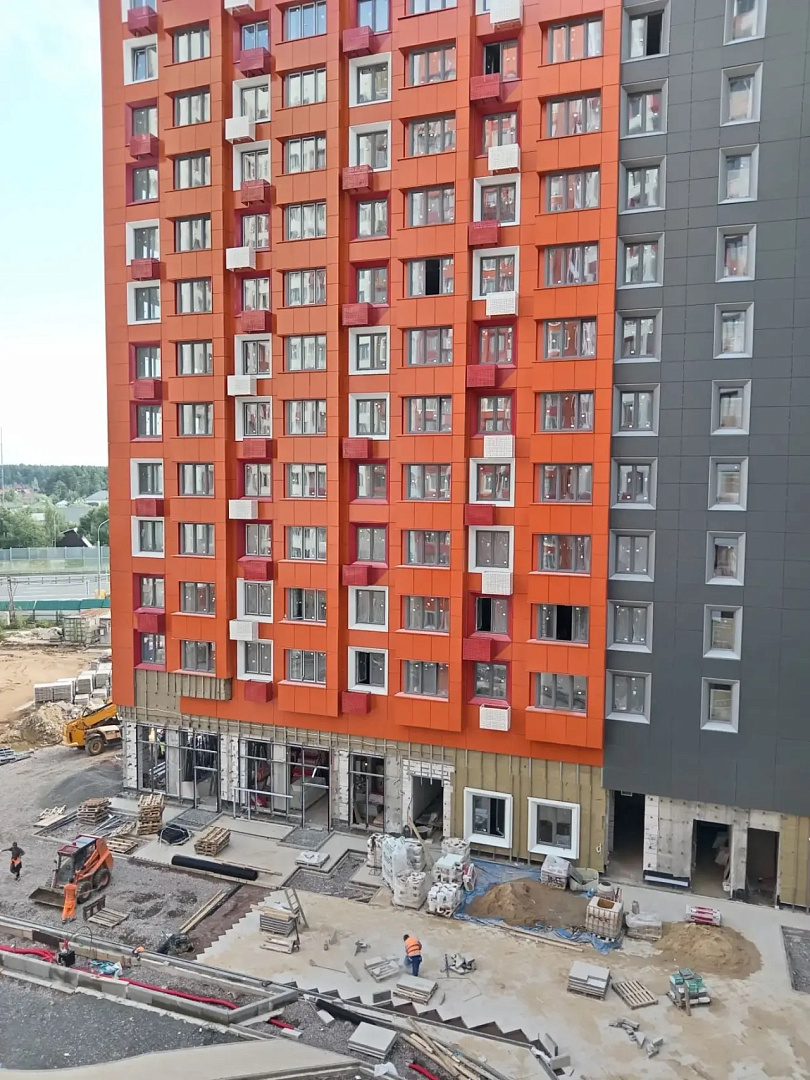

Завершение работ по монтажу навесного вентилируемого фасада здания. Монтаж светопрозрачных конструкций и дверных блоков. Благоустройство территории. Отделочные работы в местах общего пользования. Монтаж лифтов. Устройство внутренних инженерных коммуникаций и сетей.

Вторая очередь

Корпуса №1, 2 и 3.

Проводятся работы по армированию перекрытий и бетонированию вертикальных конструкций 1-6 этажей. Работы по благоустройству и устройству временных дорог, обустройству мобильного городка.

Третья очередь

Проводятся работы по устройству котлована, бытового городка, обустройству площадки, складированию материалов.

2019
Сентябрь
2019 / Сентябрь
Перечень произведенных работ

Первая очередь.

Проводятся следующие виды работ:

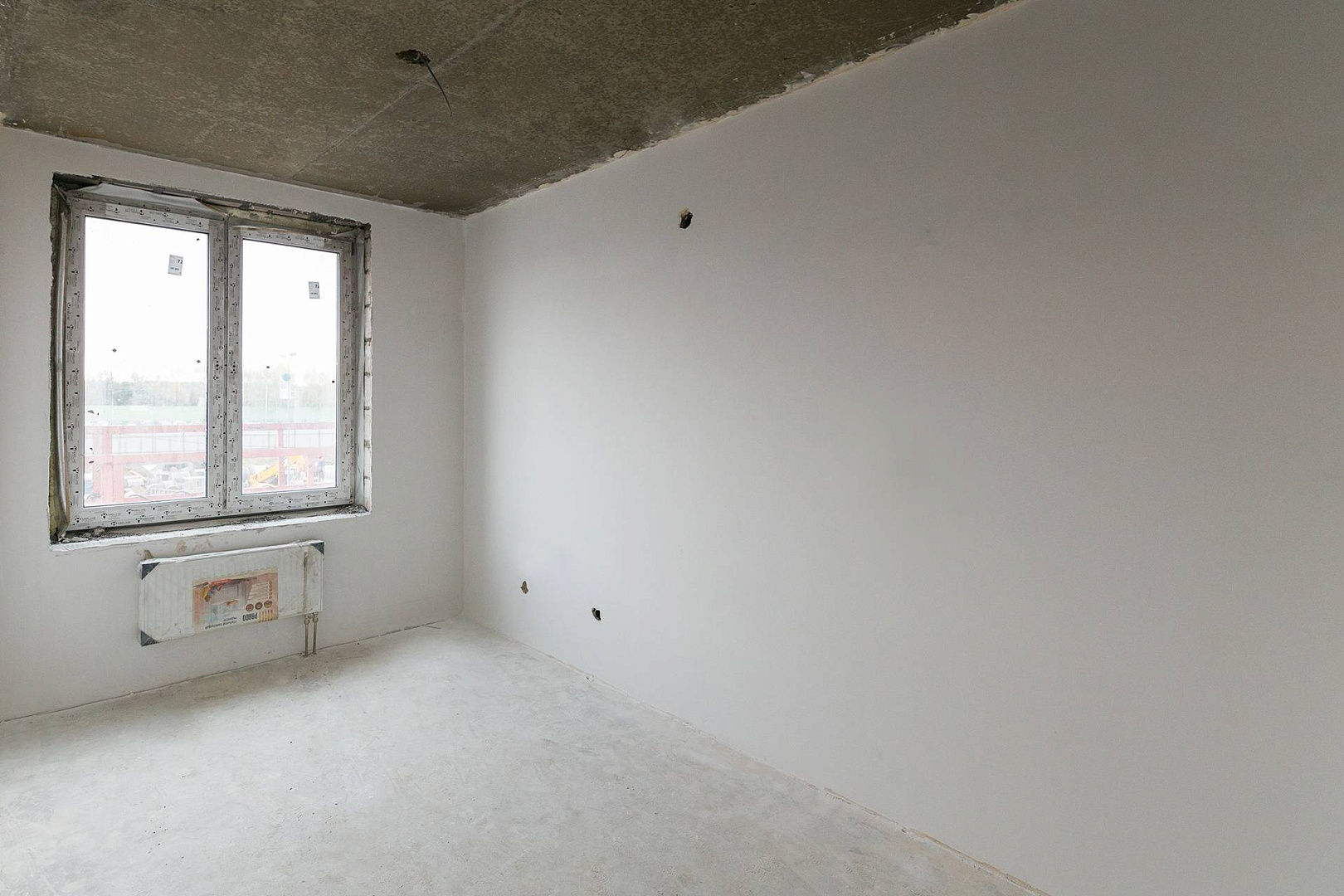

- отделка мест внутреннего пользования (устройство плитки, ГКЛ, шпатлевка, штукатурка, стяжка, гидроизоляция).
- монтаж инженерных коммуникаций (канализация, "ливневка", электроснабжение, оптиволоконные линии связи, автоматическая пожаротушение, отопление, вентиляция, дымоудаление).
- подготовка лифтовых шахт и начало монтажа лифтового оборудования.
- монтаж навесного вентилируемого фасада.
- благоустройство прилегающей территории.

Вторая очередь.

Корпус №1
Проводятся следующие виды работ:
- армирование и бетонирование перекрытий цокольного этажа,

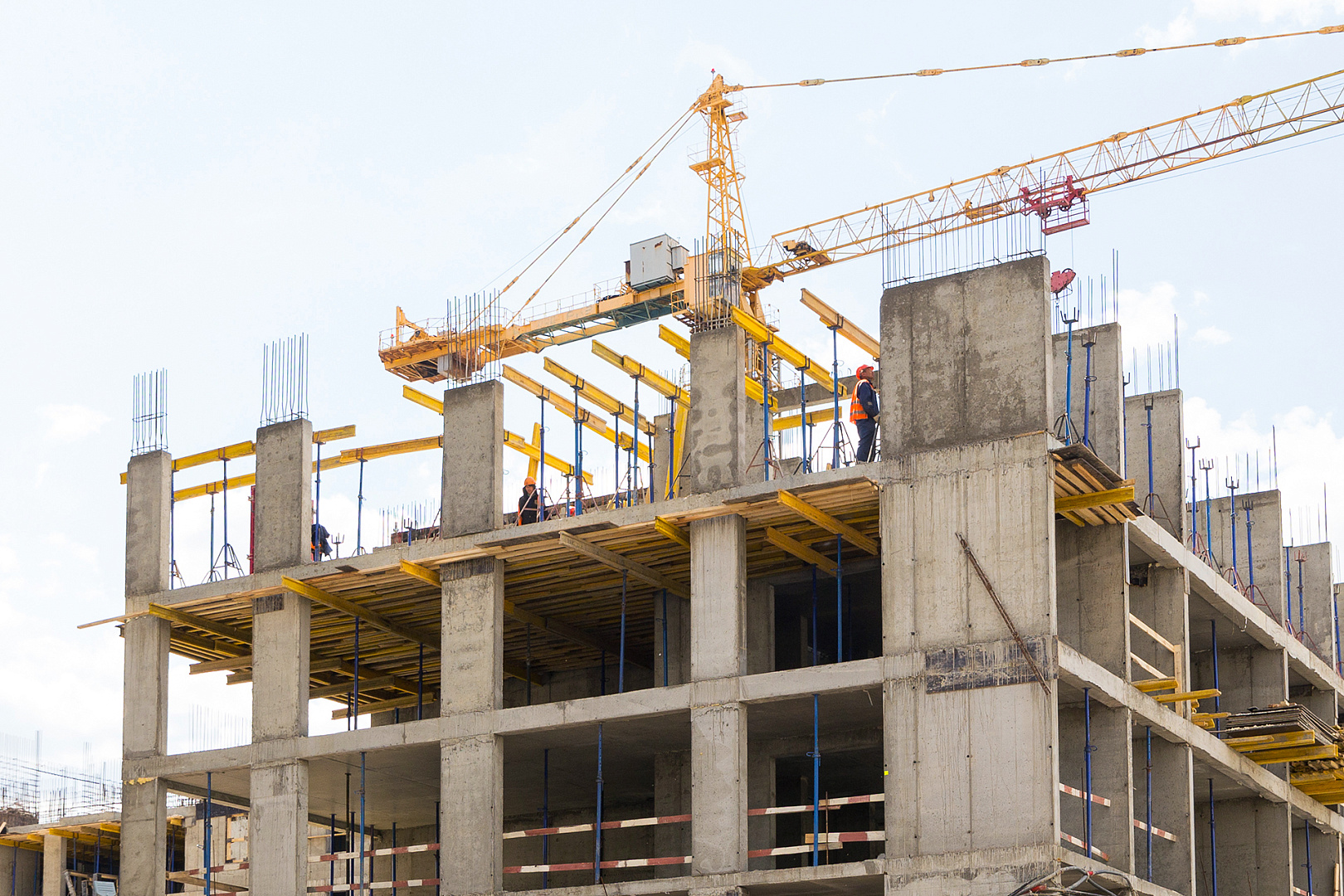

- армирование вертикальных конструкций первого этажа.

Корпус №2
Проводятся следующие виды работ:
- армирование и бетонированию вертикальных конструкций и перекрытия цокольного этажа.
- армирование и бетонирование вертикальных конструкций первого этажа.

Корпус №3
Проводятся следующие виды работ:
- армирование и бетонирование перекрытий конструкции цокольного этажа.
- армирование и бетонирование вертикальных конструкций и перекрытий первого и второго этажей.
- благоустройство прилегающей территории.

Третья очередь.

Проводятся следующие виды работ:
- устройство шпунтового ограждения,
- работы по раскопке котлована.
2019
Август
2019 / Август
Перечень произведенных работ

Первая очередь

Корпус №1: готовность 90%.
Завершение работ по монтажу навесного вентилируемого фасада и устройству кровли; осуществляется монтаж светопрозрачных конструкций, дверных блоков; ведутся отделочные работы внутренних помещений, монтаж внутренних инженерных коммуникаций, устройство электроснабжения и работы по благоустройству.

Вторая очередь

Корпуса №1, 2, 3: завершаются работы по устройству подбетонки для устройства армирующего каркаса фундамента; идет установка виброзащиты и гидроизоляции. В корпусе №3 также производятся работы по армированию и бетонированию стен подвала.

Третья очередь

Идут работы по устройству бытового городка, мест для складирования материалов и обустройству строительной площадки.
2019
Июль
2019 / Июль
Перечень произведенных работ

Первая очередь

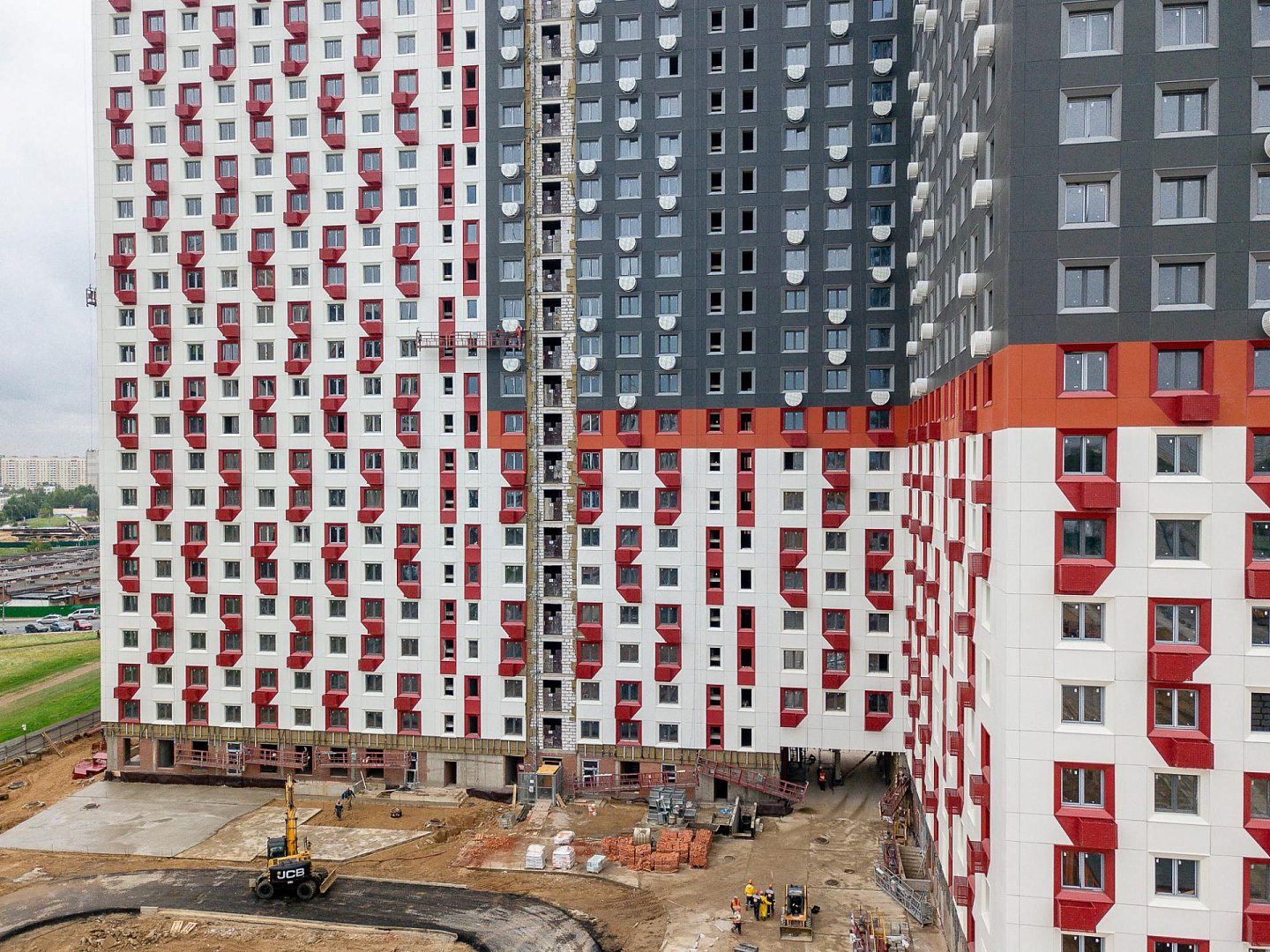

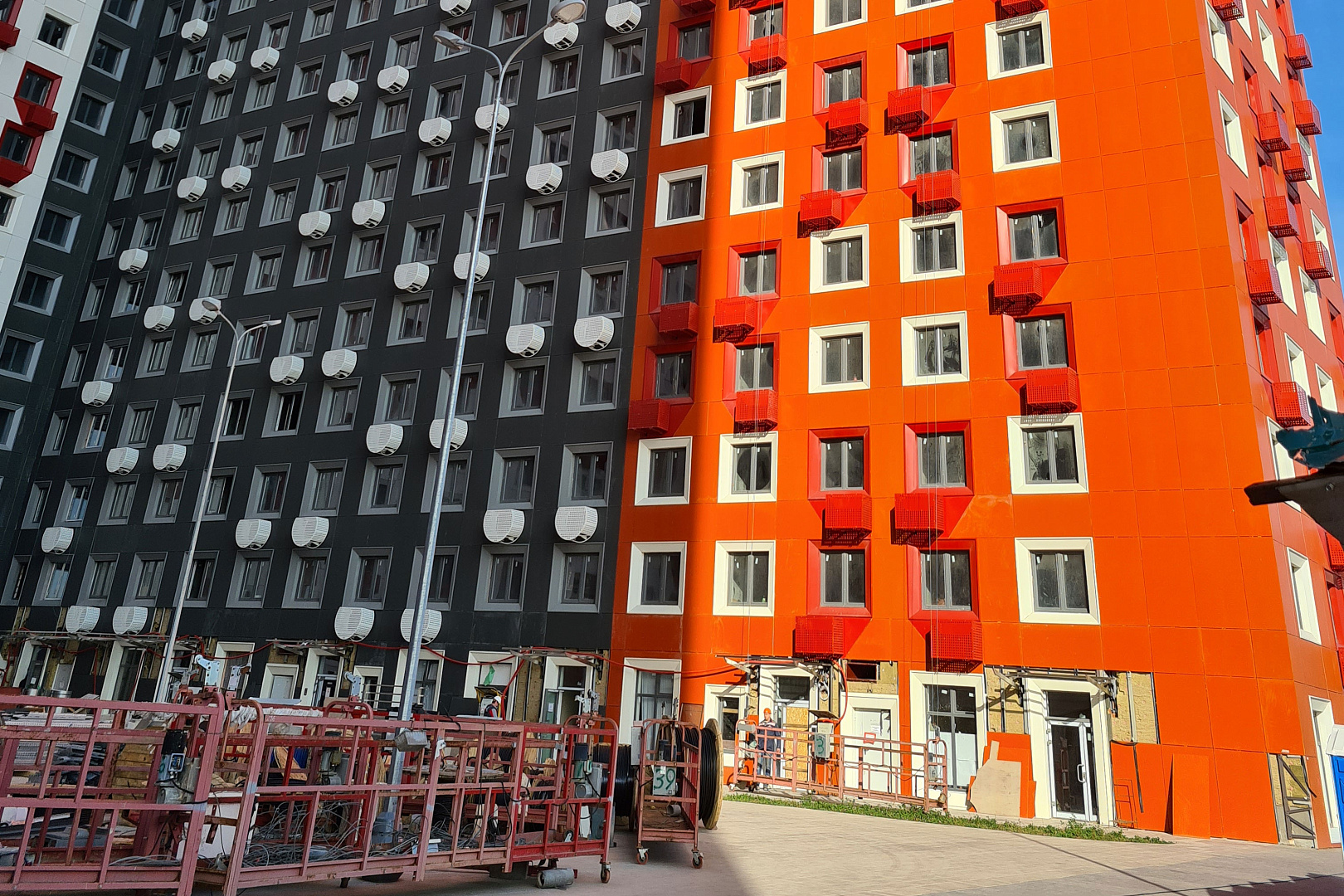

Корпус №1: выполняются работы по монтажу навесного вентилируемого фасадов - 96% готовности; монтажу светопрозрачных конструкций и дверных блоков; кладка шахт из кирпича, перегородок из пеноблока, напольной плитки; штукатурке и шпатлевке, покраске стен; разводке электрики.

Подробнее о выполняемых работах:
- монтаж внутренних инженерных коммуникаций (отведение ливневых стоков);
- устройство ограждающих конструкций мест прохождения инженерных сетей;
- подготовка поверхностей стен, пола и потолков к отделке;
- подготовка лифтовых шахт для последующего монтажа лифтового оборудования;
- устройство внутриплощадочных инженерных сетей (ливневая хозяйственно-бытовая канализация);
- монтаж систем электроснабжения;
- устройство внутренних перегородок из кирпича в подвальных помещениях;
- монтаж навесного вентилируемого фасад;
- проводятся работы по устройству стяжки в подвале и техническом этаже;
- монтаж кровельного пирога;
- благоустройство.

Вторая очередь

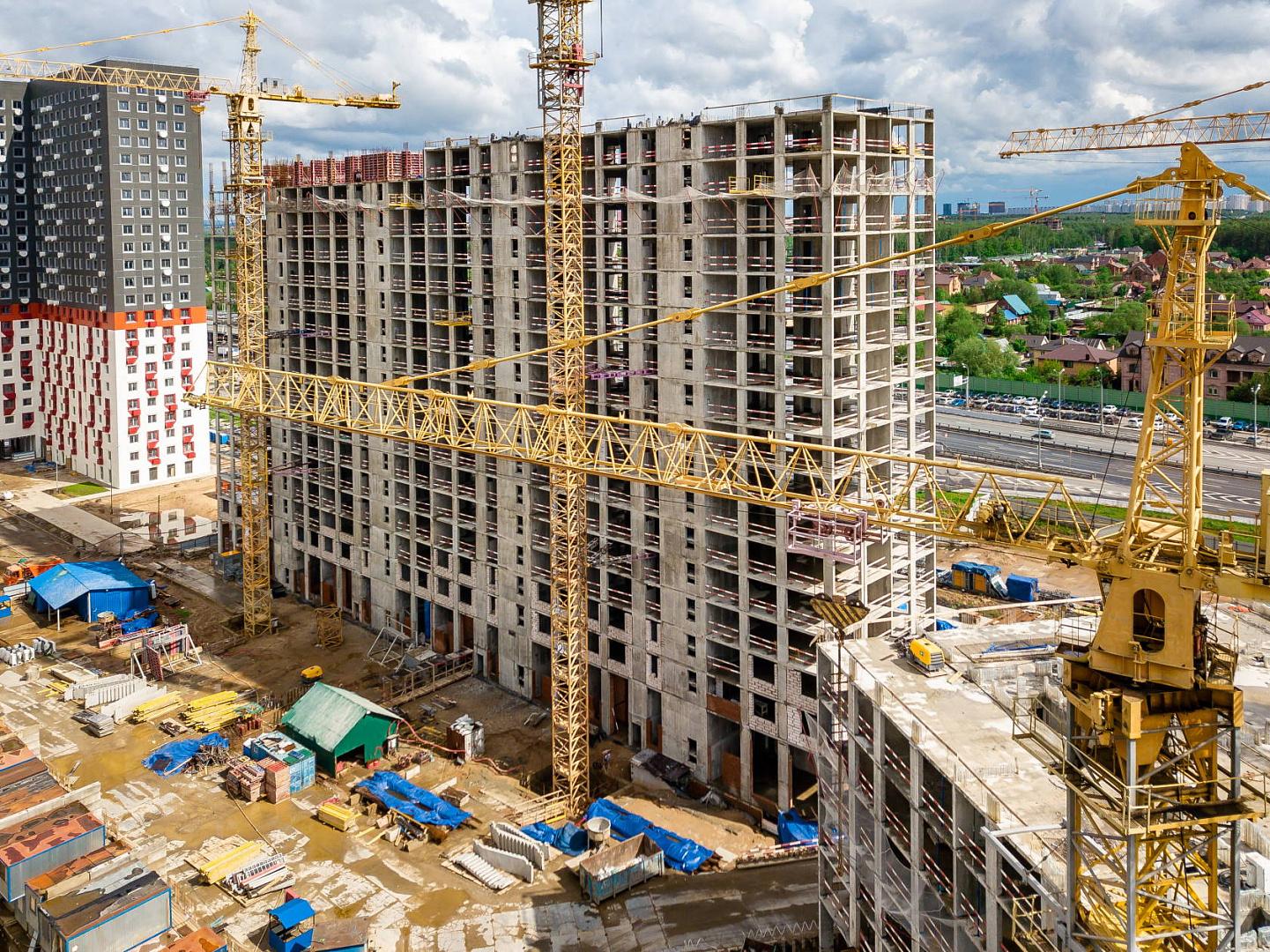

Выполнение: работы разработке котолована под три корпуса 2 очереди; устройству временных дорог, вывозу складируемого грунта и вывозу мусора; благоустройству.

Подробнее о выполняемых работах:
Корпус №1 и №2:
- устройство подбетонки, гидроиизоляции, армированной стяжки, гидроизоляции и виброзащиты.
- подготовка фундаментов под башенные краны.

Корпус №3
- производятся работы по устройству подбетонки.
- производятся работы устройству гидроизоляции.
- устройство армированной стяжки.
- производятся работы устройству виброзащиты
- производятся работы по армированию фунд плиты
- устройство фундаментов под башенные краны.
- производятся работы по армированию фундаментной плиты .
- бетонирование фундаментной плиты.

Третья очередь

Выполнение: работы по устройству бытового городка, мойки колес, обустройству площадки, складированию материала.

2019
Июнь
2019 / Июнь
Перечень произведенных работ

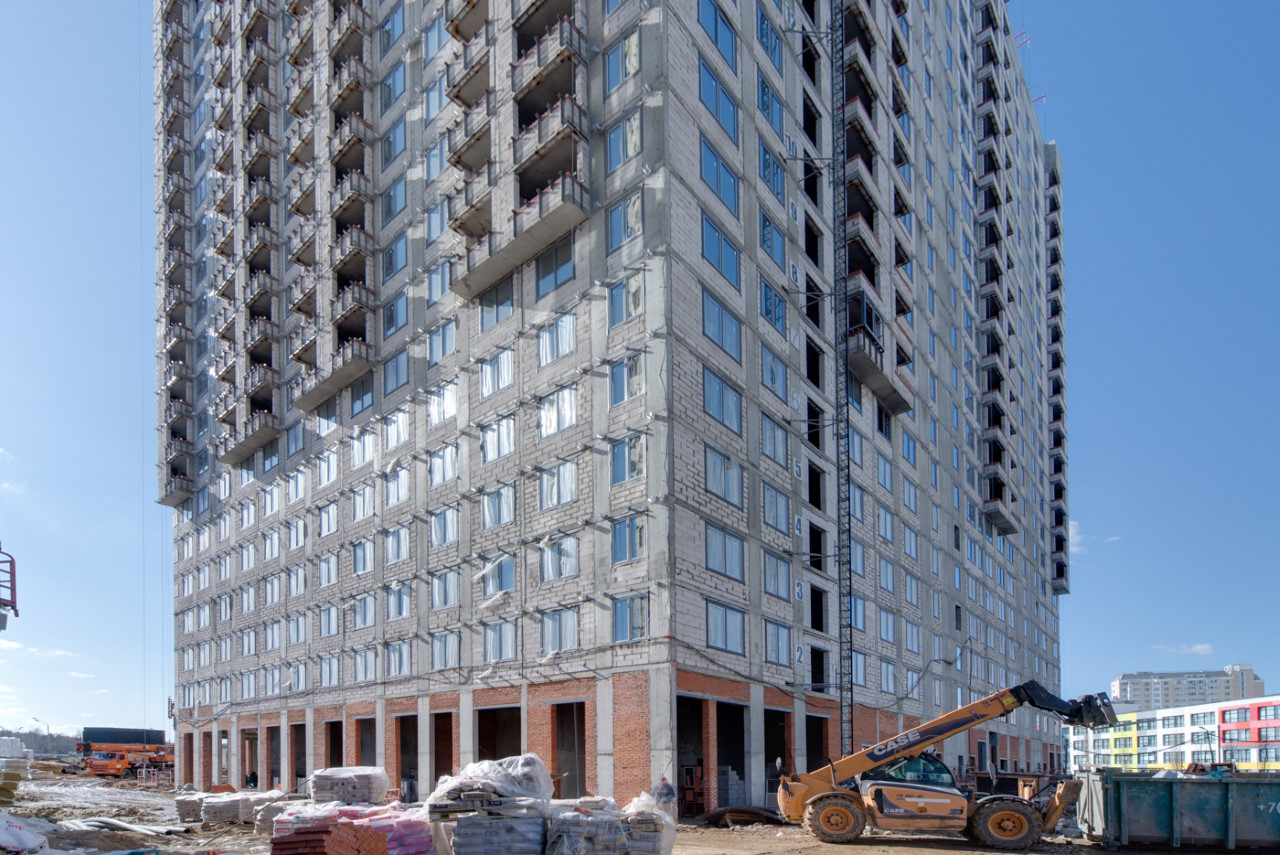

Первая очередь: готовность 87%.

Проводятся работы:
  • проводятся работы по монтажу внутренних инженерных коммуникаций (отведение ливневых стоков);
  • проводятся работы по устройству ограждающих конструкций мест прохождения инженерных сетей;
  • проводятся работы по подготовке поверхностей стен, пола и потолков к провидению отделочных работ;
  • проводятся работы по подготовке лифтовых шахт, для последующего монтажа лифтового оборудования;
  • проводятся работы по устройству внутриплощадочных инженерных сетей (ливневая  хоз. бытовая канализация);
  • проводятся работы по устройству электроснабжение;
  • проводятся работы по устройству внутренних перегородок из кирпича в подвальных помещениях;
  • проводятся работы по монтажу навесного вентилируемого фасад;
  • проводятся работы по устройству стяжки в подвале и техническом этаже;
  • проводятся работы по устройству кровельного пирога.

Вторая очередь.

Проводятся работы:
  • производятся работы по монтажу виброзащиты;
  • производятся работы по монтажу башенных кранов для корпуса 3;
  • производятся работы по подбетонки;
  • производиться работы по устройству временных дорог;
  • производятся работы по вывозу складируемого грунта и вывозу мусора;
  • производятся работы по устройству шпунта.

Третья очередь:
  • производятся работы по установке ограждений площадки;
  • производятся работы по подготовке площадки и мест складирования
.
2019

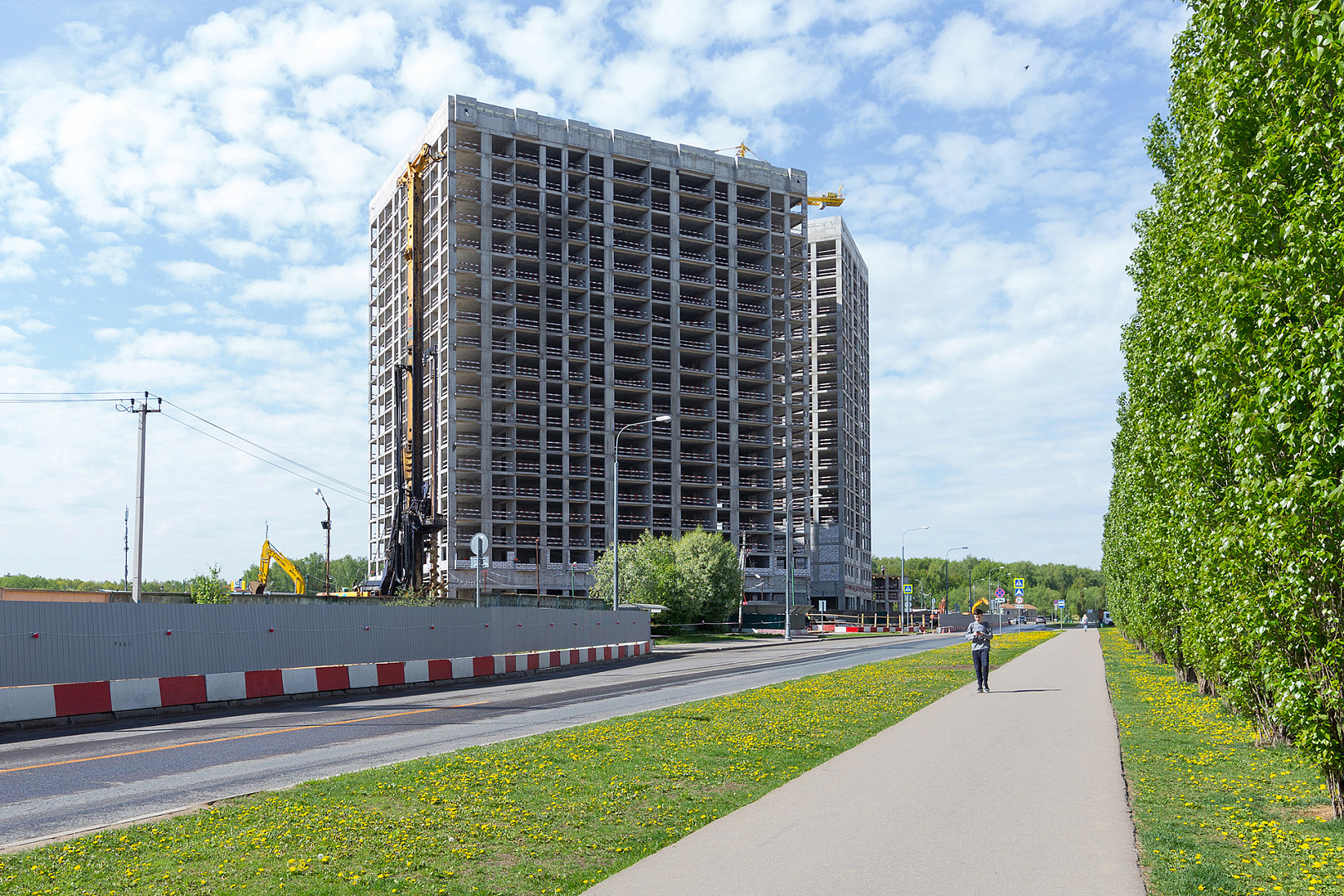

Май
2019 / Май
Перечень произведенных работ

Жилой Дом №1

Проводятся работы:
 - проводятся работы по монтажу внутренних инженерных коммуникаций (отведение ливневых стоков);
- проводятся работы по устройству ограждающих конструкций мест прохождения инженерных сетей;
- проводятся работы по подготовке поверхностей стен, пола и потолков к провидению отделочных работ;
- проводятся работы по подготовке лифтовых шахт, для последующего монтажа лифтового оборудования;
 - проводятся работы по устройству внутриплощадочных инженерных сетей (ливневая  хоз. бытовая канализация, .);
 - проводятся работы по устройству электроснабжение.
 - проводятся работы по устройству внутренних перегородок из кирпича в подвальных помещениях;
 - проводятся работы по устройству внутренних межкомнатных перегородок из блока и кирпича;

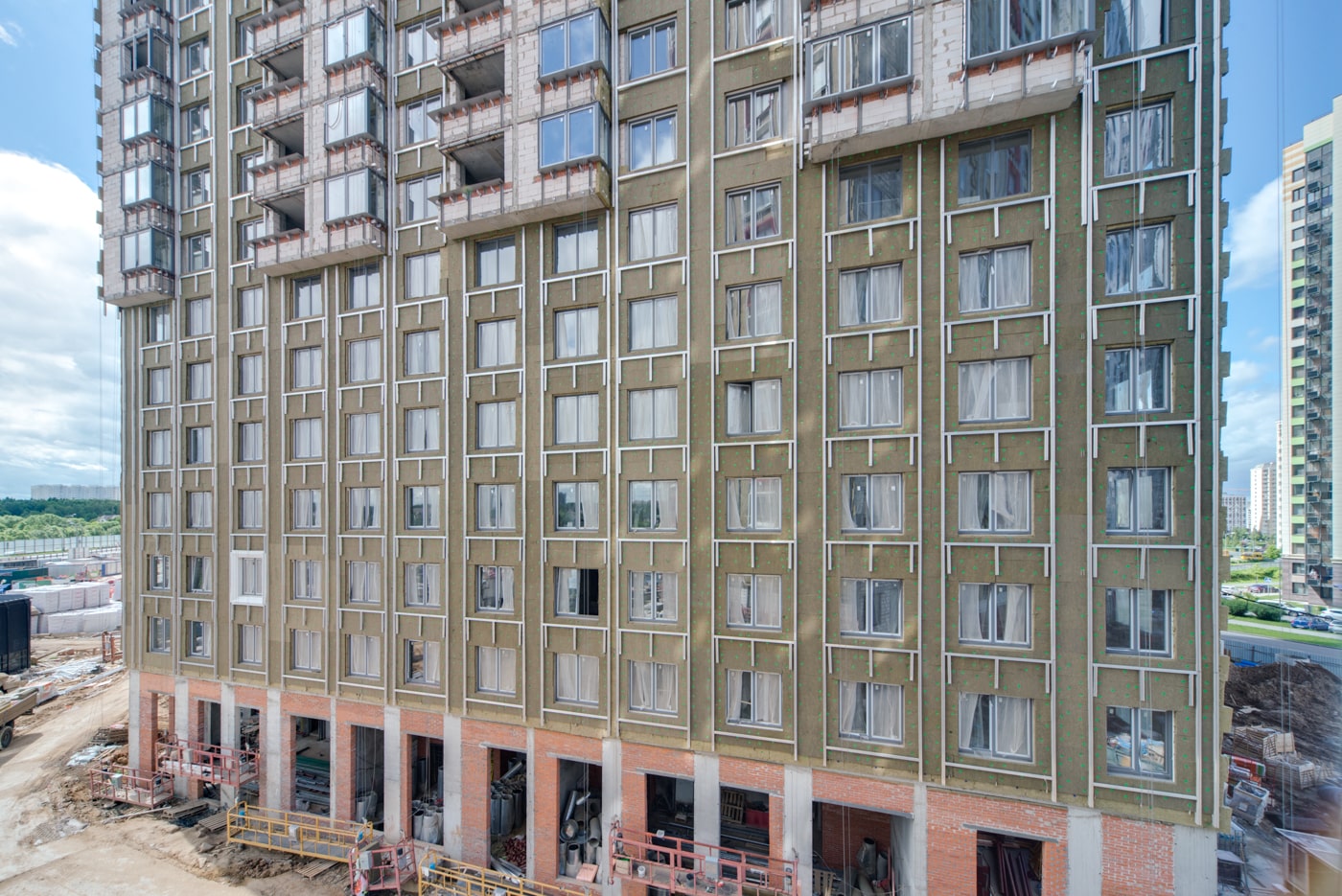

- проводятся работы по монтажу навесного вентилируемого фасад;
 - проводятся работы по устройству стяжки в подвале и тех. этаже
- проводятся работы по устройству кровельного пирога.

Жилой дом №2

Выполнение:
Разработка котлована

Проводятся работы:
 - производятся работы по подбетонки
- производиться работы по устройству временных дорог.
 - производятся работы по вывозу складируемого грунта и вывозу мусора
- производятся работы по устройству шпунта
2019
Апрель
2019 / Апрель
Перечень произведенных работ

Первая очередь:

- проводятся работы по монтажу внутренних инженерных коммуникаций (отведение ливневых стоков);
- проводятся работы по устройству ограждающих конструкций мест прохождения инженерных сетей;
- проводятся работы по подготовке поверхностей стен, пола и потолков к провидению отделочных работ;
- проводятся работы по подготовке лифтовых шахт, для последующего монтажа лифтового оборудования;
- проводятся работы по устройству внутриплощадочных инженерных сетей (ливневая канализация, хоз. бытовая канализация, электроснабжение);
- проводятся работы по устройству внутренних перегородок из кирпича в подвальных помещениях;
- проводятся работы по устройству внутренних межкомнатных перегородок из блока и кирпича;
- проводятся работы по монтажу навесного вентилируемого фасад;
- проводятся работы по устройству кровельного пирога.
2019
Март
2019 / Март
Перечень произведенных работ

Жилой дом №1

Проводятся работы:
- проводятся работы по монтажу внутренних инженерных коммуникаций (отведение ливневых стоков) ;
- проводятся работы по устройству ограждающих конструкций мест прохождения инженерных сетей;
- проводятся работы по подготовке поверхностей стен, пола и потолков к провидению отделочных работ;
- проводятся работы по подготовке лифтовых шахт, для последующего монтажа лифтового оборудования;
- проводятся работы по устройству внутриплощадочных инженерных сетей (ливневая канализация, хоз. бытовая канализация, электроснабжение.) ;
- проводятся работы по устройству внутренних перегородок из кирпича в подвальных помещениях;
- проводятся работы по устройству внутренних межкомнатных перегородок из блока и кирпича;
- проводятся работы по монтажу навесного вентилируемого фасад;
- проводятся работы по устройству кровельного пирога.

Жилой дом №2

Проводятся работы:
- производиться работы по устройству временных дорог и строительного городка.
- производятся вывоз складированного строительного грунта и мусора.

Многофункциональный торговый центр «Сказка»

Проводятся работы:
-  Проводятся работы по монтажу внутренних инженерных коммуникаций (отведение ливневых стоков);
-  Работы по устройству внутренних перегородок.
-  Работы по устройство стяжки и гидроизоляции в подвале.
2019
Февраль
2019 / Февраль
Перечень произведенных работ

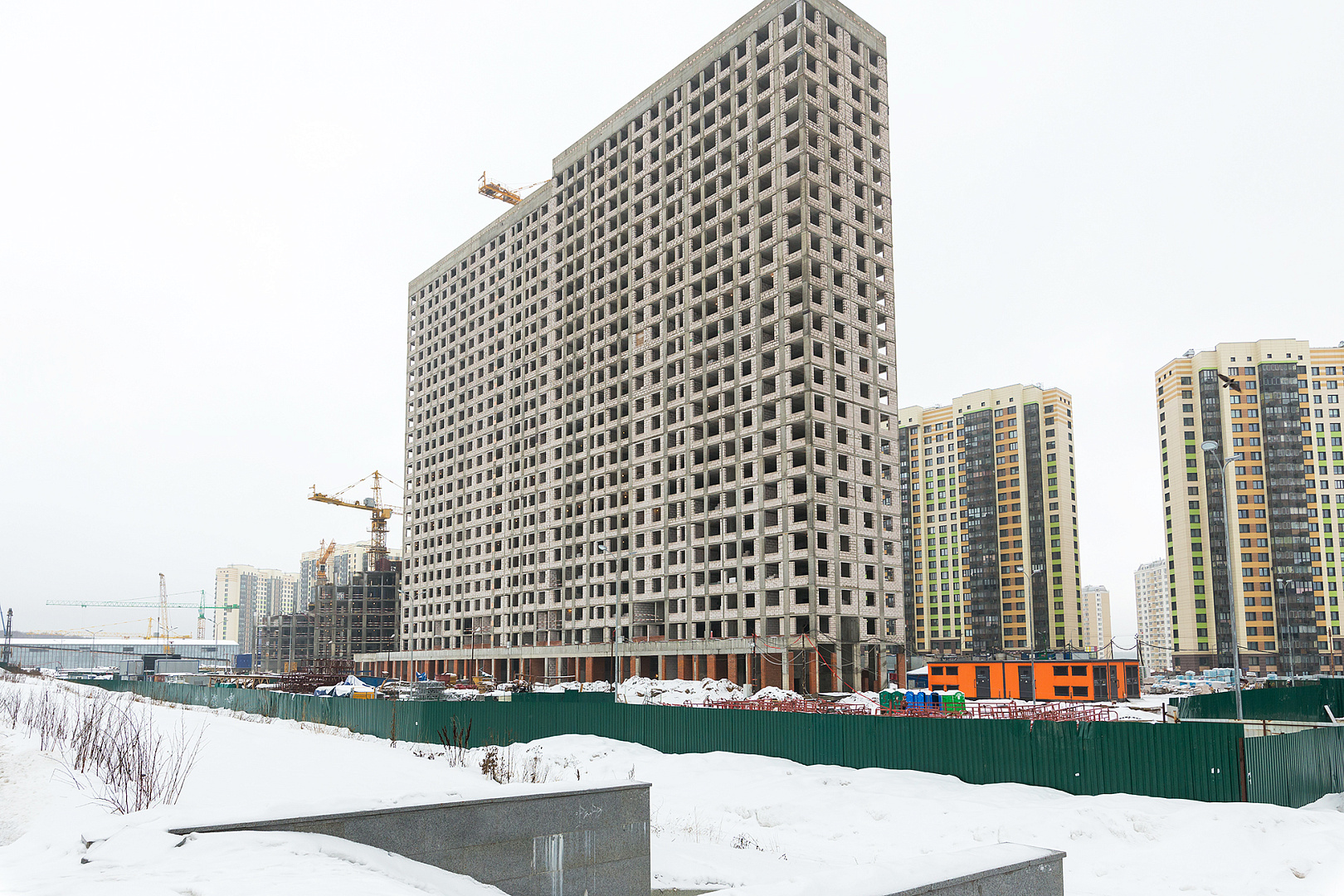

На объекте АО "ТПУ" Рассказовка" ЖД1 ведутся следующие виды работ:

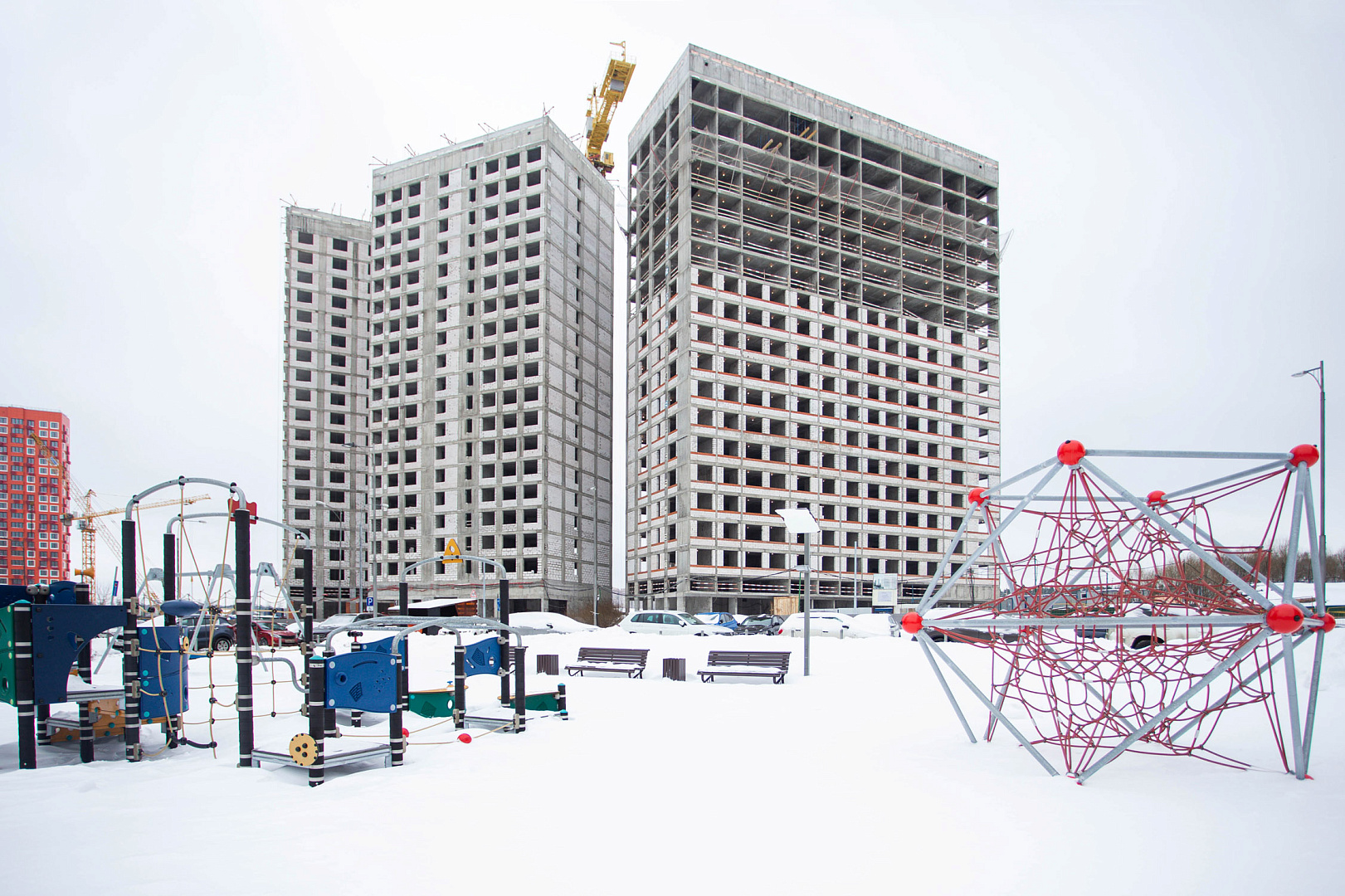

Выполнение работ по разработке котлована под строительство объекта ЖД2
Выполнение работ по устройство временных дорог и строительного городка на объекта ЖД2
Монтаж минераловатной плиты в 2 слоя 50 и 150мм
Монтаж подсистемы для навесного вентилируемого фасада системы "Simplex"
Монтаж оконных отсечек и отливов
Монтаж светопрозрачных конструкций
Монтаж фиброцементных плит
Устройство внутренних перегородок из кирпича и пенобетонного блока.
Прокладка инженерных сетей
Готовятся площадки под демонтаж башенных кранов, объект ЖД1
2019
Январь
2019 / Январь
Перечень произведенных работ

На объекте АО "ТПУ" Рассказовка" ЖД1 ведутся следующие виды работ:

Монтаж минераловатной плиты в 2 слоя 50 и 150мм.
Монтаж подсистемы для навесного вентилируемого фасада системы Simplex.
Монтаж оконных отсечек и отливов.
Монтаж светопрозрачных конструкций.
Монтаж фиброцементных плит.
Устройство внутренних перегородок из кирпича и пенобетонного блока под инженерные сети.
Прокладка инженерных сетей.
2018
Декабрь
2018
Ноябрь
2018
Октябрь
